水泥防撞墙模具怎么选?单双块结构、预埋孔位与现浇预制一条龙讲透

水泥防撞墙模具怎么选?单双块结构、预埋孔位与现浇预制一条龙讲透

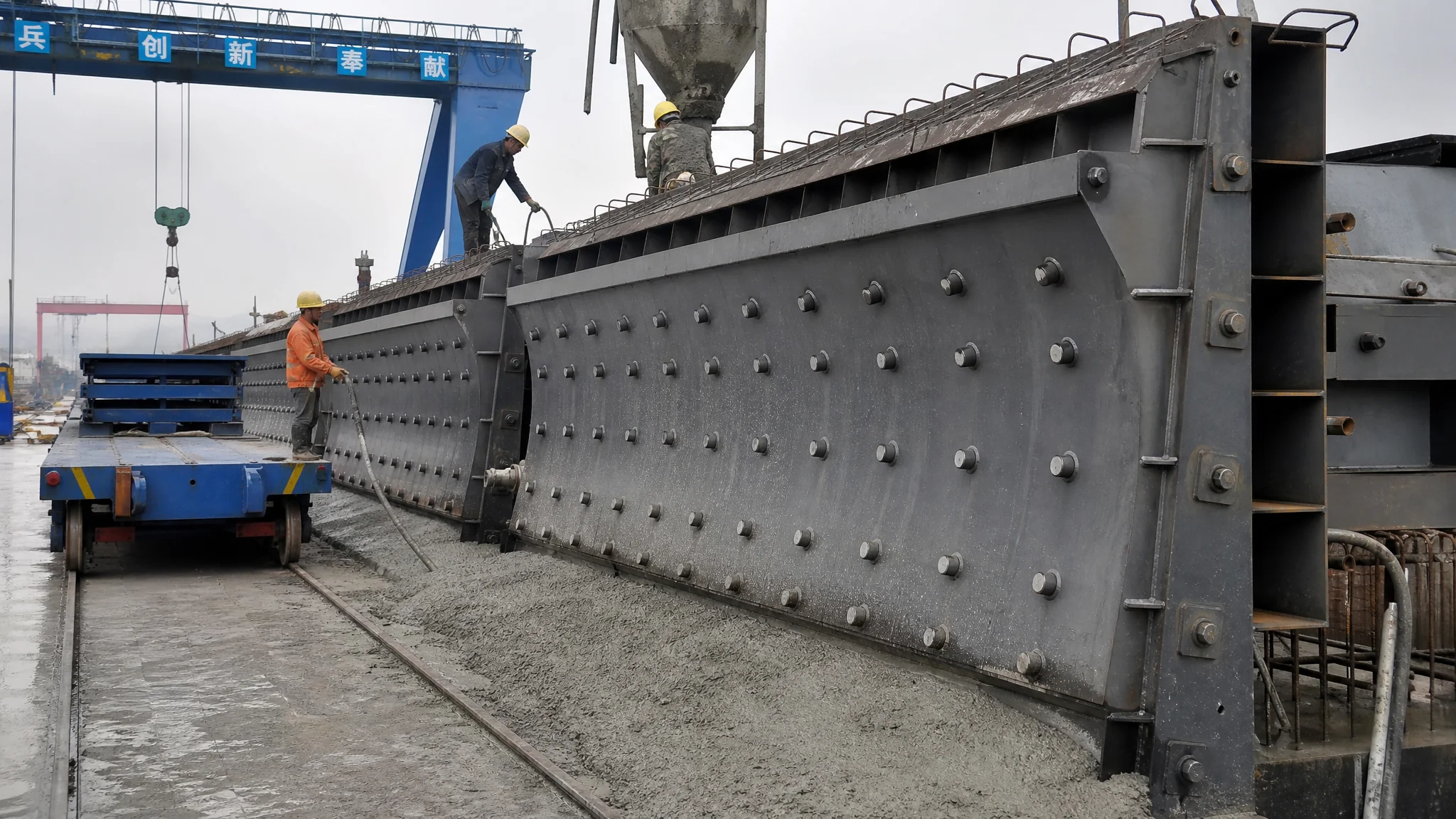

水泥防撞墙模具钢模板在桥梁现浇施工现场浇筑混凝土

简单说:水泥防撞墙模具先分路线再谈结构——预制场用单块钢模,桥梁和桥面段用现浇模板;双块结构拼的是中央分隔带一次成型,单块靠周转次数摊成本;预埋件孔位必须在面板上开定位孔,后期打孔全是返工。选错路线,多花的钱不是一星半点。

去年有个做桥梁劳务的朋友找到我,说他们中标了一段大桥的防撞墙工程,问水泥防撞墙模具去哪定、定什么样的。我反问他一个问题:你们是桥上现浇还是引道预制?他愣了半天说这有区别吗?区别大了去了。桥上现浇做的是模板配模板车,引道预制做的是固定台座钢模,两条路线的模具结构、价格、工期安排完全是两套逻辑,图纸上一个代号就能把路线定死。

这个坑不少人踩过。模具厂业务员巴不得你直接下单,不会追着问你工艺路线;项目部的人又默认模具厂懂施工——两边都省事,最后为误会买单的是工期。站内之前那篇讲的是防撞墙模具验收,这篇换个角度,专门围绕水泥钢模本身:单块双块怎么分、预埋件孔位怎么留、现浇模板和预制模差在哪、桥梁段浇筑怎么配合,按我这几年跑现场攒下的经验一次讲完。

单块和双块结构,到底差在哪

单块模具就是一片墙一个独立模腔,双块模具把左右两片墙连在同一个底模上、中间留分隔带空腔,一次浇筑两片墙带中间填充带整体出来。桥梁中央分隔带优先双块,路侧常规墙用单块,这是结构选型的第一刀。

先说单块。标准路侧防撞墙一片长3米、高0.8到1.1米,单块模具就是两片侧模板加端头板,平时侧模板用3毫米面板的不敢收,至少5毫米 Q235 面板配槽钢背肋。为什么强调面板厚度?浇筑的时候振捣棒一插,侧压力全部顶在面板上,3毫米的板子中部鼓3到5毫米,拆出来的墙面弧得像面包。这个尺寸超差点恰好在验收最严的断面位置,躲都躲不掉。

双块结构贵一些。我对比过同样做中央分隔带的双方案:单块模左右分两次浇筑,模具便宜两成,但中间要支一条填充带模板,工时翻倍;双块模一次成型,底模上直接焊出分隔带腔体,浇完就是整体。做高速项目时算过一笔账:一段12公里的中央分隔带,双块模一次成型的综合工费比单块分浇省了将近三成,模具多花的钱两个月就回来了。前提是结构段够长——只有两三百米的话,别折腾,老老实实用单块。

双块模还有个隐藏优势:整体刚度大。中间腔体相当于给两片侧模板加了一道刚性连接,涨模风险比两片独立侧模低不少。但代价是自重大,一套双块模具自重接近一吨,得配龙门吊或者汽车吊,工地没吊装条件就是给自己找麻烦。

预埋件孔位不预留,后期全是返工

防撞墙的预埋件主要三类:护栏立柱套管、排水孔、伸缩缝锚固筋。孔位必须在模具面板上开好定位孔带定位芯模,浇筑前装上、拆模前抽出。成型后打孔不但伤墙体钢筋,还不能保证位置精度。

这是新手最容易栽的地方。我见过一个项目,项目部拿到的模具没开排水孔,业务员说现场钻孔一样用。结果呢?C30混凝土墙打孔打到第三片就打断了箍筋,监理当场叫停,八片墙全部返工。说个数据你就有感觉:一面墙钻4个孔,一个孔5分钟不打紧,问题在于你根本不知道钻头会碰到哪根筋——返工一片墙的成本够把整套模具的孔位重新加工一遍。

规范做法是预埋定位芯模。比如直径50毫米的排水孔,面板开孔位焊定位套,插一根带3度到5度锥度的钢芯,外大内小,拆模的时候往里一敲就退出来。锥度别做太大,超过5度孔口会留一圈明显的喇叭印。护栏立柱套管更讲究,一般是直径114毫米或者140毫米的钢管预埋,芯模得做成通长的,两头都装定位法兰,浇筑中振捣棒绕着走,不能对着芯模怼,怼歪了这套管就废了。

下单前拿设计院的预埋件布置图核对孔位,是我在多次吃亏后养成的铁律。孔位间距图纸上标得清清楚楚,但模具厂放样的时候如果拿的是旧版图,孔位差50毫米就是批量事故。我的做法:模具厂放样完先发回孔位图给我签字确认,然后才允许下料。一步确认,救过整批模具。

现浇模板和预制模,两条路线怎么选

现浇模板走桥面,跟着防撞墙浇筑台车逐段前移,单次浇3到4米一段;预制模固定在预制场台座上,墙片做好后运输吊装。桥梁段基本只能现浇,引道路段两算其便,看运距和吊装条件定。

先讲现浇这条路。桥梁防撞墙普遍现浇,原因很直接:墙在桥边缘几十米高处,预制吊上去装的成本比桥上直接浇高得多,而且桥面连续性要求伸缩缝位置整体现浇。现浇模板的核心不是模具本身,是配套的浇筑台车(也叫防撞墙模板台车)。模板挂在台车横梁上,通过丝杠调节水平和竖向位置,一段浇完,台车整体前移3米,周而复始。租台车还是买台车,我在现浇模具施工流程里算过细账:短标段租划算,超3公里的标段直接买二手转手也不亏。

现浇模板的细节讲究"贴得平、走得直"。底面靠桥面预埋钢筋定位,上口靠对拉螺杆锁高程,内外模之间穿 PVC 管或者锥形垫块控制墙厚。桥面不是平的,有横坡有竖曲线,模板下口必须配一条可调的踢脚板,不然浇出来墙底漏浆挂帘,丑得没法验收。这段漏浆问题我专门琢磨过一个雨季,最终方案是踢脚板外加一条充气胶管压边,成本一条不到80块,效果立竿见影。

预制模是另一套逻辑。固定台座上摆模、拆模、养护、堆放一条线,模具不动墙片动。预制的好处是养护可控——蒸养窑里八小时拆模,台座周转一天一次,而现浇只能自然养护,冬天低温得等两三天。北方11月以后现浇基本停摆,预制场照干不误,这是排工期时必须摆进桌面的变量。预制还有个隐性成本别漏算:运输。墙片一片2吨上下,运距超过50公里,运费很快吃掉现浇吊装省下的差价。墙片模具怎么选的底层逻辑,预制构件模具那篇讲得更系统,可以串着看。

资金占用也完全不同。现浇模板按段配,一套120米模板配台车滚动施工,投入相对固定;预制模要铺开胎位,产量越大模具越多,一次性占用资金大。工程款紧的项目,先做现浇保贯通节点,后段再上预制追产量,这种混合打法我们做过两个标段,节奏顺得很。

桥梁段浇筑配合,是现浇路线的真功夫

桥梁防撞墙浇筑配合的关键是"对称加载、分段到位":两侧墙必须对称浇筑,高差控制在半个浇筑层以内;单次浇筑长度3到4米,分层下料每层不超过40厘米,振捣跟着走不能停。不对称加载能把梁体或者挂篮系统顶偏,这属于结构安全问题。

桥梁段的特殊性在两处:一是墙在桥梁边缘,模板只能单侧立足,二是桥面有纵横坡,标高逐段变。配合不好,轻则墙面错台漏浆,重则出结构事故。我的操作清单给您列几条实的:模板定位从桥面中线引点,每段都重新放样,千万别图省事"接着上一段弹线";两侧对称下灰,不对称浇筑产生的不平衡力矩在悬臂梁和挂篮上是要命的。行业里对称浇筑的要求在桥梁施工规范里写得明明白白,具体条文可查水利部官网挂的相关规范目录和国家标准全文公开系统

再讲振捣。墙厚20厘米上下,振捣棒用50棒,插入点间距25厘米左右,快插慢拔,每一棒赶着前一棒的位置走。桥上最怕过振——浆体把砂全带出来聚在墙面,拆模一条条砂线,监理见一条记一条。还有脱模剂,桥上风大,油性脱模剂喷上去十分钟就吹干了,改用成膜快的水性剂,喷完等成膜再合模。这些全是被质量通知单教育出来的细节,一次记一辈子。

浇筑节奏还得跟台车进度咬合。台车前移一次3米,一昼夜一个循环:早班浇筑、下午初凝拆侧模、夜里台车前移调模,第二天早班接着浇。按这个循环,一套模板一个月能推800到900米,标段2公里左右配两套模板双作业面,5个月墙体收尾,这个产能数据我们实测过两个项目,误差不到5%。慢的地方从来不是浇,是拆模后等强度、等台车空出来。所以拆模时间卡在初凝后8到10小时(侧模非承重),别学有的班组拖到第二天中午,那不是谨慎,是浪费台位。

常见问题

水泥防撞墙模具一套多少钱?

看规格和结构。单块路侧墙模具一套4000到7000元,双块中央分隔带模具8000到15000元,现浇配套台车单算,租一个月大概6000到9000元。这些是2025年前后河北山东一带的主流报价,低于这个区间的先怀疑钢板厚度。

现浇防撞墙模板能用塑料模代替吗?

不能,真不能用。塑料模盒在隔离墩、路缘石这类小件上是好东西,但防撞墙断面高度80厘米往上,现浇侧压力塑料模顶不住,浇到一半鼓模。防撞墙这个场景,钢模是唯一选项,塑料和玻璃钢的都别考虑。

模具下单到交货要多久?

常规单块模具15到20天,双块带预埋芯模的25到30天,现浇台车改装加10天。工期倒推的时候把这串数字加上运输和现场试拼的时间,实际从下单到能浇筑,普遍要一个半月,别信业务员张口就来的"两周交货"。

预埋件孔位模具厂会主动开好吗?

不会自动开,要你提供预埋件布置图他们才放样。下单合同里把孔位图版本号写进去,交货验收时逐孔核对。这个环节出过太多纠纷,责任全是图纸版本对不上,扯皮扯到工期完蛋。

旧模具能翻新再用吗?

面板没变形、焊缝没裂的可以翻新:校形、补焊、打磨、重新喷漆,一套成本大概新模的三成。面板已经鼓包或者锈穿的直接报废,翻新也救不回精度,浇出来的墙照样不合格。

我的倾向一直很明确:结构段长、工期宽裕,优先双块预制抢产量;桥梁段没得选,老老实实现浇加台车。两套都上过的项目回头看,模具钱从来不是大头,路由选错导致的窝工才是。中国模具工业协会(CDMIA)的口径,2024年国内模具行业总营收超3400亿元,水泥制品模具只是其中一小块,但落到每个工程上,一套模具的选择就是几万到几十万的实打实出入。觉得有用的话分享给做桥梁劳务和预制场的朋友——这个行业信息差就是成本差。
