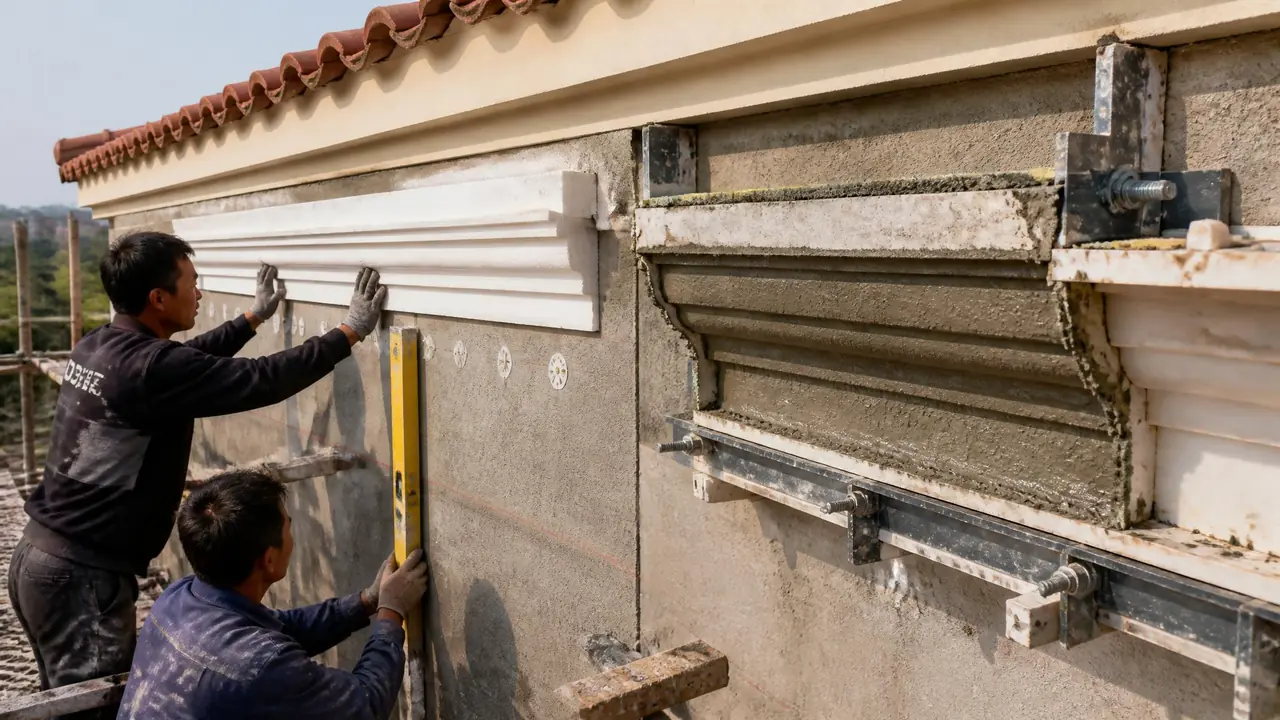

屋檐线条模具怎么装?EPS与水泥的对比

屋檐线条模具怎么装?EPS与水泥的对比
屋檐线条模具安装施工与EPS水泥线条对比

先说结论:屋檐线条的模具只服务于水泥现浇这一条路,EPS线条切割成型直接上墙。出挑超过40公分或者要承重挂瓦,选水泥现浇;造型花哨、工期紧,EPS更省事。开工前先量檐口出挑尺寸,再定材料。

前几天一个包工头在微信上问我:屋檐线条模具到底怎么装?我先反问了他一句:你确定要走现浇这条路?不少人急着找装模教程,压根没想过屋檐线条还有一条不用模具的路——EPS成品线条,买回来往墙上贴就完事。模具只服务于水泥现浇这一条线。

为啥这么分?EPS线条是工厂里用电热丝从整块泡沫料上割出来的,到了工地它已经是成品,不存在装模具这个环节。水泥线条不一样,要么现场支模浇筑,要么预制好了往上挂,模具装得正不正,直接决定这条线是直的还是波浪形的。两条路线施工逻辑完全不同,材料账也得掰开算。

屋檐线条模具怎么装?从弹线到拆模五步走完

弹线定标高,膨胀螺栓固定支架间距不超80公分,拼缝压海绵条防漏浆,浇完细石混凝土夏天24小时、冬天48小时再拆模。步骤看着不多,每一步都有能翻车的地方,我一样一样说。

第一步弹线,檐口标高拉通线,房子长就在中间加几个点校一遍,别信肉眼看。基层松掉的砂浆浮层先剔干净,支架才有地方吃劲。第二步固定,这是最容易被偷工的一环,支架和模板背楞用M8以上的膨胀螺栓,间距压到80公分以内。2024年秋天我在一个自建别墅工地见过胆大的,间距拉到一米二,浇到一半模板鼓了出来,线条肚子上多出4毫米的弧,太阳斜着一照跟波浪似的,最后凿掉重浇,多搭进去两天工。

第三步拼缝。两片模具对接的地方,我习惯压一根海绵条,外面再贴层纸胶带。别小看这条缝,漏一次浆,线条棱上就挂一道两三毫米的水泥棱子,拆模后一根一根打磨,一根线磨掉你半个钟头。脱模剂用乳化油类的就行,千万别图省钱刷废机油,粘模不说,线条表面还挂不住后面的抗裂砂浆,等于给下一道工序埋雷。

第四步浇筑,第五步拆模养护。细石混凝土用C25,石子粒径别超过一公分,窄线条里下不去料,振捣棒选小型号的,插一遍看到浆翻上来就收手。拆模看气温,夏天24小时,冬天48小时起步,气温低于5度我就不建议浇了,早强上不来,拆早了棱角全掉。拆完洒水养护7天,这一步一分钱不花,可十个人里八个省掉。想对完整的现浇流程,这篇现浇模具施工全攻略从选型讲到验收,可以对照着用。

EPS线条压根不碰模具,它靠什么上墙

EPS线条是电热丝切割的成品,上墙靠粘结砂浆满粘,再加塑料锚栓加固,每米两到三个,外面包两道抗裂砂浆夹网格布。不少人把它和水泥线条混为一谈,材料不一样,装法更是两码事。

先说工厂端。EPS大块料密度压在18到22公斤每立方,数控电热丝按图纸轨迹走一遍,欧式线脚、弧形檐口都能割出来。花纹特别复杂的构件,有人会改走硅胶模翻制那条路,做法我在这篇欧式构件翻模记录里记过,两边各干各的活,互不冲突。切好的线条很轻,一根6米长、30公分宽的料,两个人抬着就走。

再说上墙。基层先拿2米靠尺过一遍,误差超3毫米的抹灰找平,泡沫是软的,墙不平它就跟着弯,远看全是折线。粘结砂浆满粘,用量大概每平米4到6公斤,点框粘这种省料的做法我不推荐用在线条上,接触面窄,风一吹容易空鼓。锚栓用直径10毫米的塑料胀栓,打进墙体50毫米以上,每米两到三个,窗套顶角这类吃力的位置加密一颗。最外层两道抗裂砂浆夹一道耐碱网格布,网格布搭接留够10公分,总厚度控制在5到8毫米。

两个坑记一下。接缝别硬怼在一起,留10毫米的缝用聚合物砂浆填,EPS热胀冷缩比混凝土娇气,硬接的开春准裂。大太阳底下也别贴,墙面温度太高,砂浆里的水跑得太快,粘结层没成膜就假干了,我验收过一个7月赶的工,敲上去空鼓的位置快占一半。挑个阴天的早晨干,能省一半心。

一张表算清:EPS与水泥线条谁划算

EPS连料带装大概70块一米上下,水泥现浇做完要130块开外,但檐口出挑超过40公分或者要承重挂瓦,贵也得用水泥。单价只是账的一角,重量、工期、寿命都得摊进去看。

对比项EPS线条水泥现浇线条
每米重量(300宽规格)3公斤上下80公斤左右
综合造价(行业普遍行情)60-80元/米120-160元/米
施工速度两人一天贴80-100米支模浇筑拆模,一天30-40米
使用寿命面层10-15年,接缝看维护跟主体同寿,二三十年不变形
适合场景造型复杂、多层线脚、旧房改造大出挑、挂瓦承重、沿海大风区

账摆在这,我自己的偏向很明确:农村自建房和小别墅的檐口,八成情况我推EPS,便宜、快、施工摔不坏人。但出挑大、屋面挂瓦要吃力的、沿海台风区,EPS那个面层只有5到8毫米厚,冰雹一砸一个坑,这种单子老老实实上钢筋水泥。有一条没得商量:承重这件事没有折中方案,泡沫就是撑不住。

顺手算一下模具本身的账,这是现浇路线绕不开的成本。2米一段的ABS塑料线条模一套80块上下,周转30来次边角就毛了;钢模一套300多,能周转几百次,毛病是沉,两个人抬一段直喘气。量小买塑料模,常年干钢模摊下来反而便宜,这笔账跟水泥制品选钢模还是塑料模是一个逻辑,那篇里算得更细,点开水泥制品钢模塑料模对比能看明白。

回到开头那位包工头。我最后给他的话就一句:先上梯子量檐口出挑多少,再决定走哪条路。40公分以内、造型多,EPS两个工人两天贴完;出挑大或者要挂瓦,把模具支起来浇混凝土,支架、拼缝、养护一步都别省。他量完回我:出挑55公分。那就没得选了,支模吧。

常见问题

屋檐线条模具一套多少钱?

看材质和段长。ABS塑料模2米段一套80块上下,能周转30次左右,适合三五栋房子的小活;钢模一套300块往上,周转几百次,包工队常年接这类活备一套划算。量实在小,有些厂家能租,押金谈好比买一套省。

EPS线条冬天能贴吗?

日气温低于5度就别贴了,粘结砂浆成膜慢,锚栓还没吃上力砂浆先冻了。12月赶工的活我验收过,开春一查,两处空鼓一处裂缝,全在阴面。真要冬天干,搭暖棚或者等开春,别赌。

现浇线条拆模后有气泡麻面怎么办?

多半是振捣不到位或者脱模剂刷太厚。小麻面用同配比的水泥细砂浆抹一遍压光,别拿纯水泥浆糊,颜色对不上,太阳一晒一道黑印。麻面连片的说明浇筑就有问题,铲了重浇,修补救不回来。

老房子外墙贴了瓷砖,还能贴EPS线条吗?

瓷砖基层必须先处理,釉面打磨拉毛,锚栓加密到每米四五个。空鼓的瓷砖先敲掉补平,不然整条线跟着掉。我更建议直接铲砖重做砂浆基层,多花两天,心里踏实。
