六棱块模具预制与铺装全流程:河道护坡从浇注到挂线排块的实战账
我的判断是:六棱块这活儿成败在预制那一头,铺装只是把好块摆对位置。模具、配比、拆模强度三样抓牢,坡面就不会出大事;块本身酥了,铺装师傅手艺再好也救不回来。
上个月刚给一个河道整治项目供完最后一批六棱块,两万三千块,铺了四公里坡。验收那天监理拿小锤挨排敲,声音发闷的整块抠出来换掉,一共抠了十七块。说实话,这十七块全是我们第三天赶工期装车那批,教训记在这里。
很多人搜六棱块模具,以为买个模子就完事了。不是的。模具只是起点,从浇注到块上坡,中间隔着配比、养护、运输、铺装四道坎,哪一道松了都前功尽弃。这篇把两头的账都算给你看。
预制这道关:配比、振捣和拆模时机
预制六棱块的成败在配比和拆模时机,C25配比水灰比0.45上下,自然养护24小时脱模,强度不到设计值七成五别装车上坡。这三条守住了,废品率能压在千分之五以内。
先说料。河道护坡块常年泡水加冻融,标号别省,C25起步,常水位以下冲刷厉害的段面上C30。水灰比压在0.45左右,塌落度30到50毫米就行,太稀了脱模以后棱角塌、面发肿。水泥用42.5的普通硅酸盐,石子最大粒径别超过块厚的三分之一,20厘米厚的块,石子5到10毫米的瓜子片最稳。
振捣在震动台上做,一块30秒上下,表面泛浆冒泡就停。新手最容易振过头,浆全沉到底部浮在表面,一脱模上头全是麻面,返工都没法返。这个坑我踩过,一上午废了六十多块,料钱加人工白扔四百多块。
脱模剂别用废机油瞎兑水,刷不匀块面就花,监理一看就让你解释。用模具专用的乳化脱模剂,一公斤兑四公斤水,喷雾器打上去薄薄一层,脱出来块面是青灰色的亮面。
拆模看温度不看表。夏天25度以上,浇完18到24小时就能起;上了蒸养,60度蒸8小时,当天就能翻场。冬天自然养护得48小时往后拖,摸着块棱角硬得扎手才算数。
钢模还是塑模,先算翻一次模摊多少钱
小批量零星活用塑料模盒更省,日产量过五百块就上钢模,钢模单次摊销四毛钱上下,棱角还利索,长期算账钢模完胜。别光盯着单价看。
市面上的六棱块模具就两条路:Q235钢板焊的钢模,和PP料注塑的模盒。我列张表,钱摆在这儿:
| 对比项 | 钢模 | 塑料模盒 |
|---|---|---|
| 单套价格 | 280到400元 | 12到18元 |
| 翻模寿命 | 800次以上 | 80到120次 |
| 单次摊销 | 约0.4到0.5元 | 约0.12到0.18元 |
| 块面效果 | 棱角利落,尺寸稳 | 边角易起毛,用久了变形 |
| 适合场景 | 固定场地大批量 | 工地零星现浇 |
单看单次摊销塑模便宜,但塑模翻到八九十次以后盒口外涨,块厚从20厘米悄悄变19.2,码一排缝宽不齐,铺装的时候骂人的是铺装队。所以我站钢模,尤其是长期给同一个项目供货的,一套钢模干完一个标段还有富余,转手卖废钢还能收回三成。对了,买钢模记得盯焊缝,满焊才算数,点焊的用不到两百次就开缝跑浆。
模具的规格也得跟图纸对死。河道护坡常用的六棱块,边长20厘米的对角线约40厘米,厚6到8厘米;堤防标准图集里还有25厘米边长的带孔款,孔是留给种草的。下单前拿图纸核对内腔尺寸,误差超过2毫米的模具直接退货。
养护不到强度就上坡,等于白干
六棱块浇完头三天是命,夏天早晚各浇一遍水盖草帘,冬天进蒸养房,强度没到设计值75%坚决不装车。省下的两天养护钱,赔不起返工的运费。
去年秋天那批翻车就是这么来的。项目部催得急,第三天早上强度目测差不多了就装车,十七公里的烂路颠到工地,卸车一看,四十多块边角裂了,加上后来铺上坡被监理敲出来的十七块,整批六十七块报废。料钱、运费、人工加起来赔了两千八,还搭进去一个星期的信誉。
现在我们场的规矩写进了制度:回弹仪测,数值到设计强度75%才放行,蒸养的8小时出房再晾半天。测一下就几分钟的事,比扯皮便宜太多。
堆放也有讲究。场地要硬化,块立着码,码高不超过五层,垫木上下对齐。见过别的场平摊在地上码七八层,底下的块全压出了隐性裂纹,上坡冻一冬全冒出来,这种账没人算得清,反正最后都是预制场背。

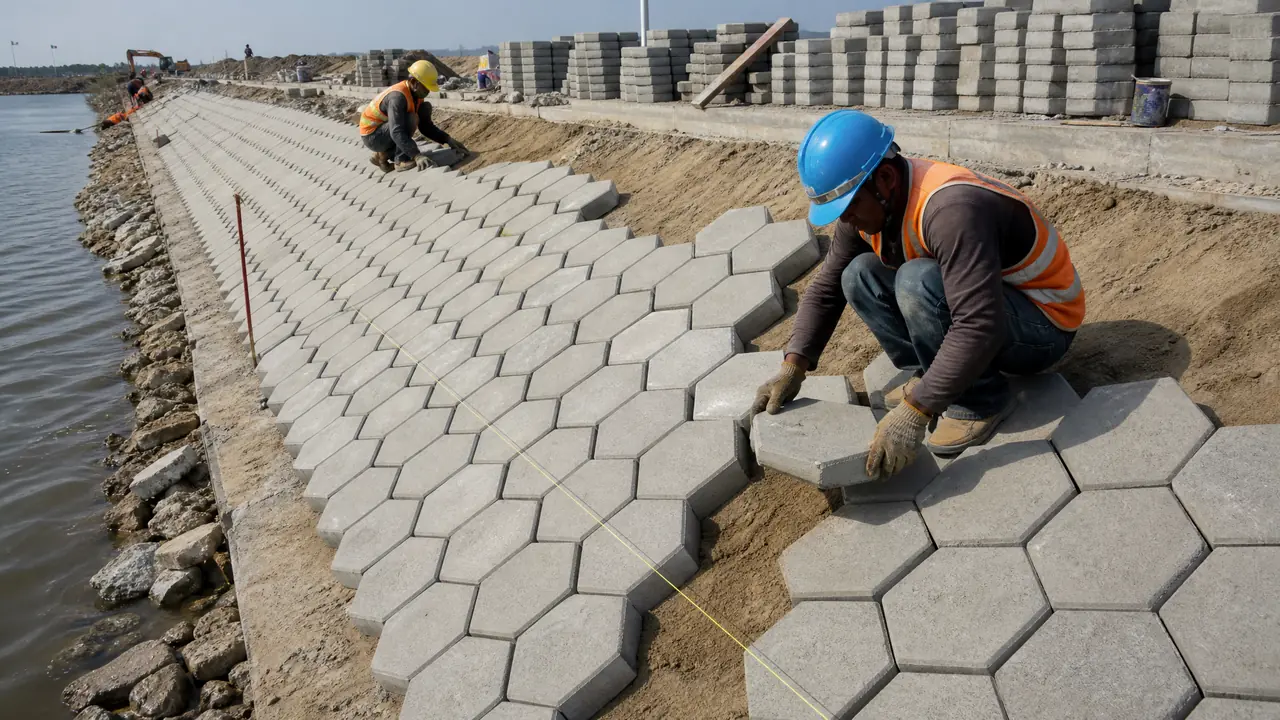

铺装排块:两条挂线省三天返工
铺装先修坡再挂线,砂垫层3到5厘米找平,从坡脚往上一排排错缝码,常水位以下用M10砂浆坐浆,以上干砌灌缝就行。顺序错了,坡面必鼓。
块再好,铺歪了照样返工。我们的流程是坡面先削平整,凹下去超过5厘米的地方用土填实,再摊3到5厘米厚的砂垫层刮平。坡脚先砌一道齿墙固定住,然后从坡脚往坡顶方向一排排往上码。
挂线是灵魂。顺水方向挂一条,垂直坡面方向每隔五米挂一条,线一绷紧,块与块的对角缝全在一条线上,远看跟印出来的一样。不挂线凭手感码的坡面,十米开外就能看出波浪。
常水位以下那段,块底下坐M10砂浆,缝也用砂浆勾死,水冲不进去;常水位以上的干砌就行,缝留1到2厘米,最后灌砂或者灌种植土撒草籽。有的项目图省事全干砌,一场洪水下来底下淘空,第二年整坡翻修,那才是真花钱。
铺装的损耗也提前说好。正常损耗率3%以内,运输加码放环节管得细能压到2%。合同里把这个数写死,省得结账扯皮。
回到开头那个项目,四公里坡验收一次过,就因为后面几批我们把强度放行这条钉死了。六棱块是个不起眼的小构件,利润一块几毛钱,可预制和铺装两头任何一处松劲,赔的都是整批的钱。把模具选对、配比卡死、强度测够、挂线码块,这活儿就没有做不好的道理。
常见问题
一套六棱块钢模一天能翻多少轮?
自然养护一天翻2到3轮,上了蒸养房能到5到6轮。一套模一轮出4到6块,正常配置是20套模具配一个四人班组,日产3000块上下,再往上加就得加震动台了。
六棱块铺装要留缝吗?留多宽?
要留,1到2厘米。这个缝不是缺陷,是给热胀冷缩和排水留的活口,缝里灌砂或种植土还能长草,坡面的生态就靠它。铺成一整块无缝的,夏天鼓包冬天冻裂。
六棱块冬天预制要注意什么?
核心是别让新浇的块受冻,入模温度别低于5度,优先进蒸养房,升温和降温都得缓,每小时温变控制在15度以内,降急了块面要炸纹。掺防冻剂也可以,掺量按说明别自己加码。
带孔的六棱块模具和无孔的怎么选?
看图纸。生态护坡段用带孔款,孔里填土种草,模具内腔多一个抽芯,价格贵三四十块;纯防冲刷段用实心款就够了。别听厂家推荐,图纸写哪个就做哪个。
