电缆沟模具怎么现浇?U型沟的支模

电缆沟模具怎么现浇?U型沟的支模

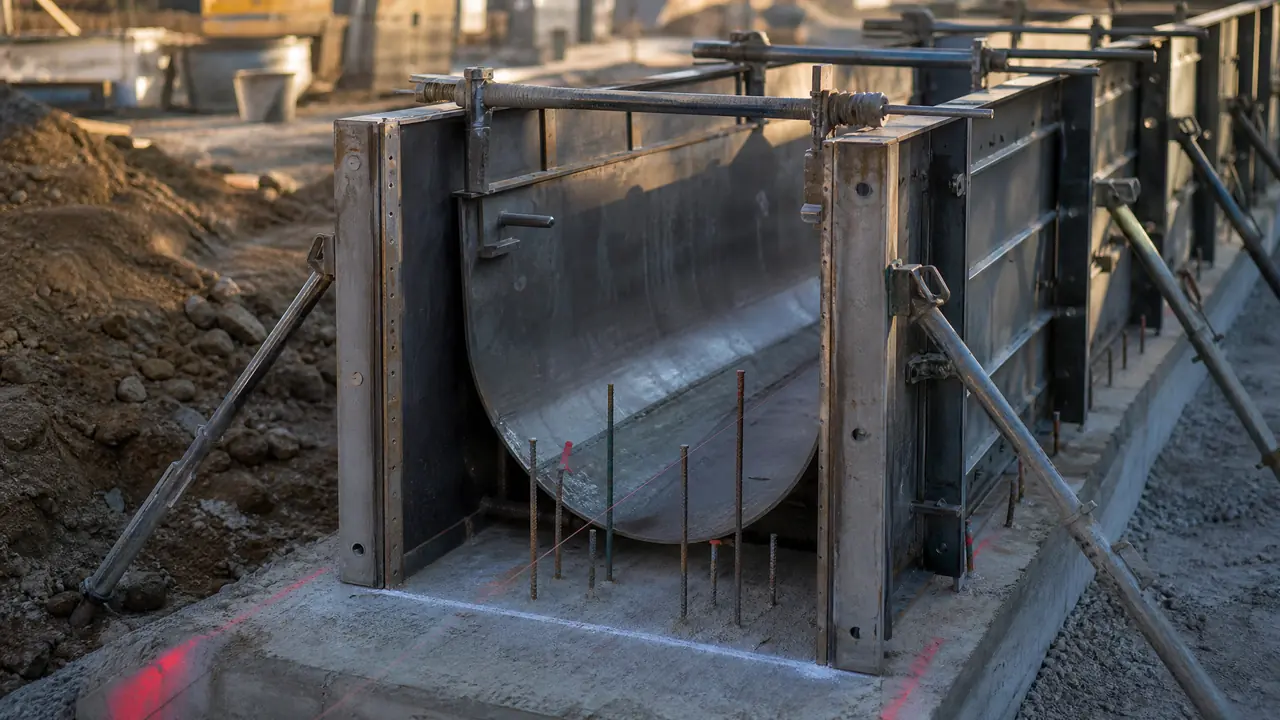

电缆沟模具U型沟现浇支模施工现场照片

直接给结果:电缆沟模具现浇的成败不在浇筑,而在支模——内模底部用预埋钢筋头卡死、上口撑杆间距不大于800毫米,胀模跑模基本不会发生。拆模看棱角不看日历。开工前先把垫层标高和轴线复核一遍。

上个月在开发区支了一条四百宽的电缆沟,新来的小工蹲在垫层边上问我:师傅,这沟也算模具活?我说是,电缆沟模具干的就是这个——U型沟体靠内外两层模板夹着,混凝土往中间灌,拆了模沟就成了。别看工艺土,市政和电力这条线上现浇仍是主流,因为沟体要跟电缆井、排管现场对位,预制件反而凑不齐尺寸。麻烦全在支模上。支不牢,一车混凝土下去,沟就废了。

我把这些年踩过的坑捋成三段:支模前的准备、内模怎么固定、浇筑拆模怎么卡时间。按这个顺序来,一条五十米的沟,两个班组三天能干完,这是我们队里的正常速度。

支模之前,垫层和放线先把三关过了

支模前先过三关:垫层强度够不够、轴线墨线弹没弹、净宽净深复核没有。这三步错一步,模板支得再漂亮也得砸掉重来,返工比支模贵。不少人一上来就拼模板,顺序反了,亏就吃在这。

垫层我们统一打C15,厚度100毫米,比沟体外皮每边宽出100,给支模留出操作面。垫层顶面标高是内模安装的基准,用激光扫平仪复核,两点高差超过5毫米就得补一遍砂浆。别嫌麻烦。标高低了10毫米,整条沟的有效深度就少10毫米,电力验收那边直接卡你。

放线这件事,直线段用经纬仪加墨线就够,转弯段必须拿全站仪放坐标,坐标点每5米一个。去年秋天有条沟转了两个90度的弯,班组图省事拿粉线拉直了浇,验收时拿尺子一卡,内侧净宽小了4公分,电缆支架装不进去,凿掉重打。这笔账我们记了很久。

三关过完,还要把预埋件清点一遍:排管接口的位置、接地扁铁的焊接点、伸缩缝的位置,全在垫层上用红漆标出来。这个阶段要改,蹲下画个记号就行。等浇完再改?那就是电镐的活。

U型沟的内模怎么固定才不跑

U型沟支模的命门在内模:垫层上预埋钢筋头卡住内模两脚,上口每800毫米一道撑杆顶死两侧外模,浇筑到哪撤到哪,胀模跑模基本绝迹。

具体做法说细一点。垫层浇筑前,沿沟体两侧中心线各埋一排Φ12钢筋头,露出垫层80毫米,间距600。内模落位后,用短钢筋把模脚和预埋头点焊,或者拿木楔反向挤死,内模就不会横移。外模立在沟体两侧,外面用50方钢或者双钢管做竖楞,竖楞外面再上斜撑,撑在打入地下的钢管桩上,角度45度上下。

上口是薄弱点。混凝土还没初凝的时候,内模受侧压力往里挤,外模往外鼓,所以上口每800毫米加一道水平撑杆,脚手架钢管加木楔顶紧。浇筑跟着撑杆走:混凝土填到哪一档,那道撑杆就撤掉,撤完马上转到前面备用。有个班主贪快,一次性把五道撑杆全撤了去接料,三十秒回来,那一段内模已经挤进15毫米。返工方式是人工剔凿加抹浆,两个人干了整整一天。

至于用木模行不行,我们算过账:一次性工程、二百米以内的沟,木模便宜;但凡要转两个工地,钢模摊销下来反而省,而且钢模拼出来的沟壁平整,抹面工序能省一半工。怎么挑钢模、板厚和合页结构那些门道,之前写过一篇电缆槽模具怎么挑,说得比这篇细,这里不重复。

浇筑、振捣和拆模的时间怎么卡

侧模拆除别死盯24小时:气温20℃以上隔天能拆,手按沟壁不掉棱、不粘浆为准;气温低于10℃至少等48小时,抢那一半天掉角修不了。

混凝土用C30,塌落度我们控制在120上下,罐车司机嫌干想加水,别签收。振捣用50棒,快插慢拔,插点间距300左右,一点20到30秒,看到表面泛浆、不再冒大气泡就收。沟壁才100厚,棒别贴着内模插,一贴就是一圈蜂窝麻面,拆模那一下你自己都看不下去。

拆模顺序也有讲究:先松对角撑杆,再脱外模,最后吊内模。内模是整体U型,脱模前先用撬棍四角对称松动,硬拽会把沟口边缘拉豁。五六月气温二十多度的时候,我们基本隔天拆;去年冬天赶工有一段接近零度,浇完第三天才拆,是晚了点,但一条棱角都没掉,值。拆完的钢模当天刷脱模剂码整齐,第二天接着用,一套模转八到十次很正常。

养护别省。拆完模覆盖土工布洒水,七天起步,夏天早晚各一遍。偷懒不养护的沟,一个月后表面全是发丝裂缝,电力监理拿裂缝观测尺一段一段量,你哭都来不及。从模板选型到拆模验收的完整工序,这篇现浇模具施工全攻略里写得更全,可以搭配着看。

回到开头小工那个问题:这沟算不算模具活?算,而且模具这部分占了整条沟七成的功夫。垫层放线不糊弄、内模卡死上口顶牢、拆模看棱角不看日历,记住这三句,你支出来的沟跟老师傅干的看不出差别。下回开工,先把预埋钢筋头那排点位算出来,这是整条沟的第一步。

常见问题

现浇电缆沟和预制U型槽到底选哪个?

线路长、断面单一、现场有拌合条件,现浇便宜;工期压得紧、地面坑洼吊车进不去的路段,预制槽吊装拼接快得多。我们这边市区改造十有八九选现浇,就为了跟电缆井现场对位。

支模用木模板行不行?

行,但只推荐一次性的活。木模第一遍出活不差,第三遍开始吃水变形,拼缝漏浆,沟壁上全是流挂。按四次以上周转算,钢模的综合成本反而更低。

电缆沟内壁要做防水吗?

地下水位高或者过路段要做,常规做法是内壁抹20厚防水砂浆,伸缩缝里埋止水带。普通干燥路段抹面找平就够,别让人忽悠着多加项目。

一米电缆沟现浇下来大概多少钱?

按400宽500深、C30算,材料加人工再加模板摊销,我们这片的行情大概每米四五百到六百,钢筋用量不同差别很大。各地价差明显,听个量级就好,别拿这个数去砍价砍到底。

延伸阅读

想走预制路线的话,规格和选购思路可以看这篇U型槽模具是什么,跟我这篇现浇正好互补。

要在租模和购模之间算账,U型槽模具厂家怎么选里那笔租购对比写得很细。
