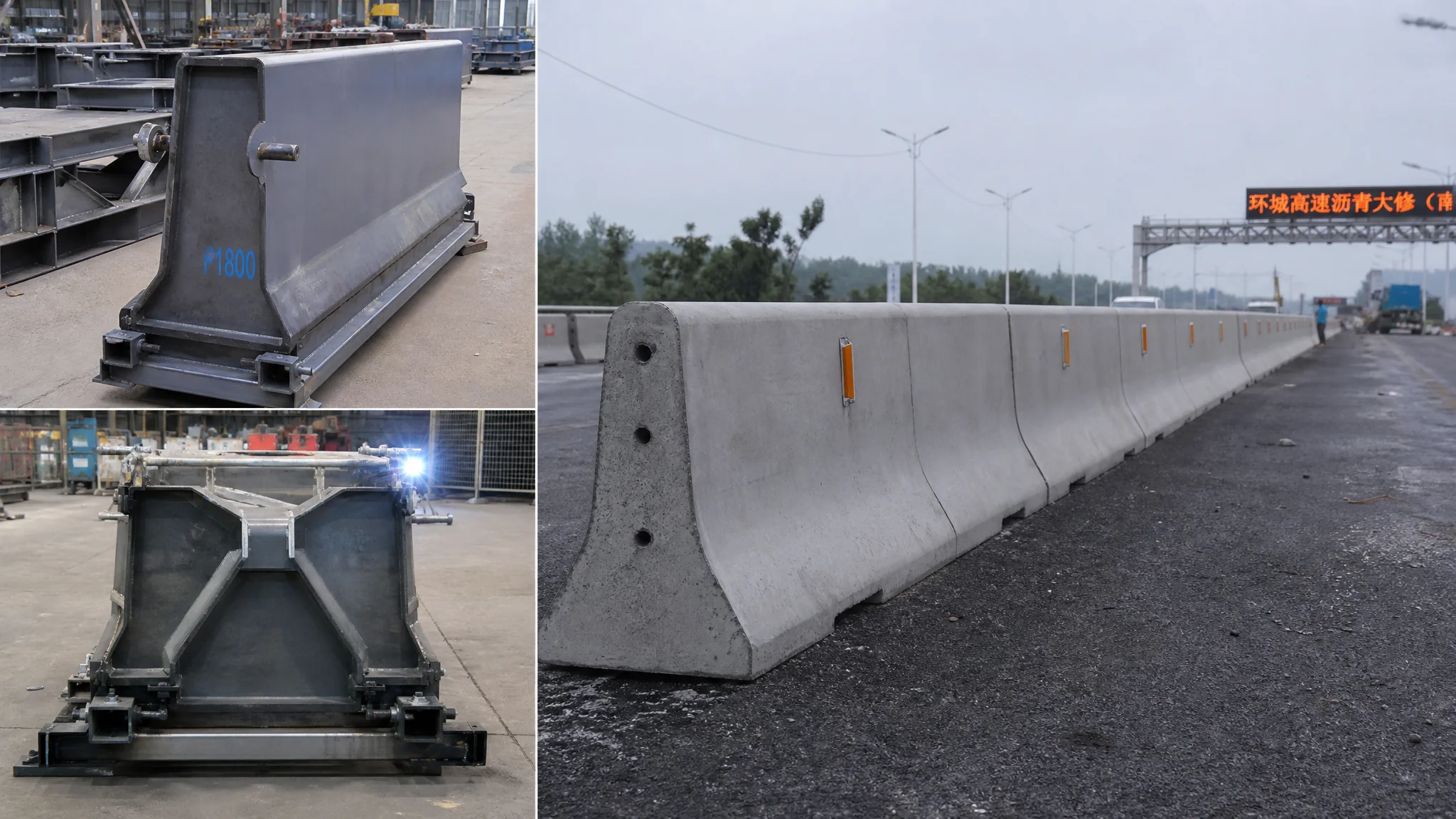

公路隔离墩模具怎么选?高速分隔带单双坡规格与布设产量实战
简单说:公路隔离墩模具的第一道选择题是单坡还是双坡——中央分隔带用双坡,两侧路缘和匝道口用单坡。钢模具板厚4到6毫米,一套周转五百次往上。反光标必须在模具里预埋卡槽,后期粘贴的过不了验收。日产量靠的是胎位数量和养护节奏,不是加班。
前年我们给一条高速的改扩建段供中央分隔带隔离墩,合同签的是日产一百二十个。项目经理拍胸脯说没问题,模具下了单,四十套。结果开工第三天就卡壳——墩子浇出来拆不了模,场地胎位全堆着半凝固的水泥墩,后头的模具有模无位。那几天他电话里跟我说的最多的一句话是:完了,要赔工期了。
问题后来查清楚了,不在模具质量,在产量组织压根没算账。公路隔离墩模具和普通市政隔离墩不是一个玩法:它有单坡双坡之分,有反光标预埋的硬要求,沿线布设间距由图纸定死,产量得按胎位和养护周期倒推。这些门道,模具厂的业务员不见得会主动告诉你——他只管卖模具,胎位怎么摆是你的事。昨天那篇隔离墩模具怎么选的总体讲透把钢模塑模的基本盘讲了,这篇专门聚焦"公路"这个场景——中央分隔带、匝道、沿线布设,一次讲完。
单坡双坡怎么分,各自用在公路哪个位置
双坡面隔离墩是梯形截面对称收坡,专门放中央分隔带,两头都朝外斜,对向车撞上来都能导向滑出去;单坡面只有一侧收坡,另一侧垂直,用在匝道口、收费站导流和路侧封闭。图纸会标代号,F型单坡、D型双坡最常见。选错坡型不是重做模具那么简单,是整段验收过不了。
我第一次听"单坡双坡"这个说法是在一个高速项目交底会上。设计院的人讲得很细:双坡墩的两个斜面坡度一般是1:4左右,这个数字不是随手画的——车辆以小角度擦碰时,轮胎会顺着斜面爬升再落回路面,而不是把墩子撞翻滚到对向车道。所以中央分隔带的墩子必须是双坡,这关系到对向车道的安全,没有商量余地。单坡墩的垂直面朝向要保护的区域,斜面朝车流,摆反了等于没摆。
尺寸上两类差别不大,公路上常用的还是一米、一米五、两米三档长度。但中央分隔带的双坡墩有个特殊规格值得单独说:底部宽度普遍做到五六十厘米,比市政隔离墩宽,为的是放得下预埋卡槽和配筋。我们做过的最宽一批到了六十五厘米,模具自重比常规重了三成,搬运用的是叉车加吊带,纯人力别想。匝道口的单坡墩反而可以做窄,四十厘米底宽的我们做过,转场灵活,吊装也轻省。尺寸公差这件事在防撞墙模具验收那次高速工程教训里摔过跟头,道理通用:公路构件的公差是毫米级的面子问题,一排墩子高矮不齐,监理的望远镜第一个找上你。
反光标预埋,公路墩和市政墩拉开差距的地方
公路隔离墩必须带反光标识,行业标准做法是在墩身预埋反光标卡槽或者预留粘贴面,模具上直接开出卡槽结构。后期钻孔粘贴的方案在高速项目基本不被认可,因为车速一百二的环境下,脱落一个反光标就是一颗飞出来的碎片。卡槽模具比平模贵百分之十五到二十五,但这钱不能省。
卡槽的结构有好几种做法,我说说我们踩过的两种。第一种是通槽式,模具侧板开一条通长的槽,浇出来的墩身上下一条凹槽,反光标卡进去靠摩擦固定。做起来简单,缺点是槽的尺寸精度必须卡得准——槽宽了反光标晃荡,槽窄了工人往里砸,砸碎一片。第二种是预留穴式,反光标位置浇出浅坑,后期用结构胶粘反光标底座。这种对模具的要求更高,每个穴都要有独立的芯块,但固定效果确实牢,高速项目多数认这种。
有个细节我必须多嘴一句:卡槽的脱模斜度。卡槽芯块是模具上凸出来的部分,水泥抱着它比抱着平面紧得多。我们第一批卡槽模具芯块没做斜度,拆模的时候工人拿撬棍别芯块,别断了三个反光标槽角。后来找厂家返工,芯块加了2度斜度,又做了淬火处理,才消停下来。做卡槽模具的订单,合同里写明"芯块带脱模斜度、可拆卸更换",这十二个字值回票价。芯块磨损是慢性的,做两百个墩之后槽口会起毛边,可拆卸的设计让你花小钱换芯块,不用报废整套模。
反光标本身归交通设施类,采购时认准符合交通行业标准的产品。想了解反光材料的技术体系,可以看逆反射标识的百科条目,原理讲得清楚——反光标的核心是回归反射,光从哪来回哪去,这就是夜间车灯照过去亮成一串的原因。
沿线布设:间距、锁扣和一段路要多少个墩
公路隔离墩不是挨个摆的,常规间距是中心到中心两米一个,靠锁扣或插销连成连续墩阵。算用量有个笨办法但很准:路线长度除以间距,再加匝道口和端头异形墩的余量百分之五到八。异形端头墩要单独开模,这是预算里最容易被漏掉的一笔。
锁扣结构是公路墩和市政墩另一个不一样的地方。市政隔离墩好多是单体摆放的,公路墩必须连成排,不然碰撞的冲击力没法逐个传递分散,第一个墩被撞飞,后面全散架。常见锁扣有两种:预埋钢管插销式和模具直接成型的燕尾扣式。我个人偏向燕尾扣——浇墩的时候一次成型,工地上免掉穿销钉这道工序,安装速度肉眼可见地快。插销式的优点是拆转方便,临时改道的那种短期工程用得多。公路沿线其实是一整族预制件:墩子守中央分隔带,路缘石守边缘线,配套的选型可以接着看公路马路牙子预制件的钢模塑模对比,很多项目这两类是同一个标段一起供的。
布设间距还要看图纸上的防撞等级。同样是中央分隔带,挖方段和填方段的要求可能不一样,桥头段更严。接过一次桥头的活,图纸要求加密到一米五间距,墩的数量比常规段多出三成,模具数量没跟上,硬是分了两批浇。这里给同行提个醒:接公路单子之前,把全线的墩型统计表要过来,按墩型分列数量,别拿一个"大概两公里"去估。两公里双坡和两公里单坡加匝道,模具配置差得远。
算产量组织之前,先看一个行业背景:根据交通运输部公报,2024年末全国公路总里程约549万公里,高速公路里程超过19万公里——这个存量加上改扩建,就是公路隔离墩模具订单的底盘。数据原文可以查交通运输部统计数据页,基建相关的模具需求,看这两个数字比看任何行情文章都直接。
日产量怎么组织,胎位才是隐形瓶颈
公路隔离墩的日产量公式很朴素:日产量=胎位数×每日翻模次数。钢模具周转五六百次不是瓶颈,胎位和养护才是。一套模配三个胎位循环,夏天养护24小时拆模,日翻两次,四十套模一天就是八十个起步。想要日产一百二,先数你的场地能摆多少胎位。
回头说开头那个翻车项目。四十套模具,场地胎位只划了四十个——一比一,等于每套模浇完得原地等二十四个小时才能拆,日产量被锁死在四十个。后来怎么救的?连夜清了块堆场,加铺了砖砌胎位八十个,模具备两套胎位循环,白天浇一批、下午浇一批,隔天早上拆第一批,日产量提到了一百个往上。加的八十个砖胎位花了不到三千块,比赔工期违约金便宜一百倍。这件事给我的教训是:产量组织是先算场地、再配模具,顺序反了就等着堵死。
振捣和养护这两环,公路墩比市政墩更敏感。双坡墩的两个斜面是气泡重灾区,斜面下沿经常聚一串蜂窝眼,监理在高速项目上对这个抓得死。办法是斜面附着振捣加插入振捣配合:先插捣把大气泡赶出来,再敲侧板让浮泡破掉。养护冬天必须盖保温毯,5度以下还得加早强剂,不然24小时拆模根本不敢动。拆早了的墩子吊装时候掉角,掉一个补一个,看着不起眼,十个就是小两千块的材料人工。翻模细节在隔离墩模具脱模要点那篇写得细,这里不重复,公路场景额外要盯的就是斜面气泡和低温这两条。
钢模具报价我留个参考底:一米规格的双坡墩模具(带反光标卡槽、带锁扣成型),一套两千八到四千二;端头异形模更贵,五到八千不等,因为开模工时摊不薄。塑料模具在公路项目里我只见过用在匝道临时封闭和短期改道,正式工程不用——高频振捣加长周期周转,塑料模扛不住,这个结论我们是用一批报废的塑料模换来的。
常见问题
公路隔离墩模具和普通隔离墩模具有什么区别?
核心区别三处:公路墩要分单坡双坡对应不同布设位置;要预埋反光标卡槽;要带锁扣结构连排布设。普通市政隔离墩没这些硬要求,模具结构简单不少。价格上公路墩模具贵两到四成,贵在卡槽芯块和锁扣成型这两道工序上。
双坡隔离墩模具可以做多长?
常规一到两米,定制能到两米五甚至三米。但长度越长,拆模越费劲,超长墩建议做成分体模带对接结构,不然两个人根本拆不动。我们做过两米五的,模具自重一百三十公斤,得上叉车拆模,小场地别碰这个规格。
一条两公里的高速路段大概要多少套模具?
先算墩量:两公里按两米间距大约一千个墩,加百分之五余量一千零五十个。钢模具周转按五百次算,理论三套就够,但工期不会让你慢慢周转。按工期三十天倒推,日产三十五个,配二十套模加六十个胎位比较从容。模具不是越多越好,胎位和养护跟得上才是真的跟得上。
反光标卡槽模具拆模总卡住怎么办?
九成是芯块没做脱模斜度或者磨损起毛边了。新模具要求厂家芯块做2度斜度并淬火;用了一段时间卡住的,检查槽口有没有水泥结瘤,清掉再刷脱模剂。还不行就找厂家换可拆卸芯块,别硬撬,撬坏模壁整套模就废了。
写到这里说点个人偏好:公路单子和市政单子我都接,但公路单子利润厚一截,要求也细一截——单坡双坡、卡槽、锁扣,每一处都是验收关口。我的习惯是接公路单先做两件事:要全线墩型统计表,画胎位摆放图。这两张纸花半天,省的是半个月的火。模具选型反倒排在后面,厂家满地都是,算不清账才是真坑。
