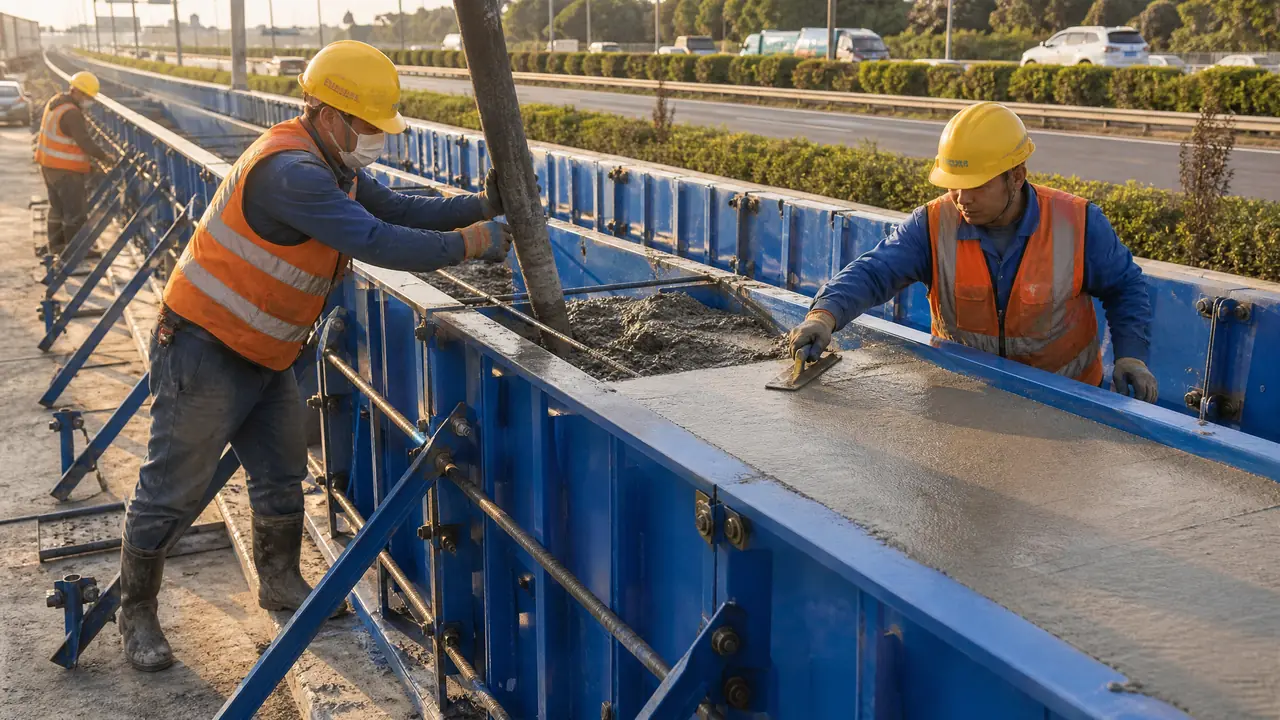

隔离带模具怎么现浇?中央分隔带的钢模
先说结论:隔离带现浇成不成功,七分在钢模拼装和振捣,三分在拆模时机。我们班组干完8公里中央分隔带之后算过账,返工的钱基本都花在拼缝错台和拆早了掉棱这两件事上。你要进场,先把拼缝和脱模油这两关盯死。
中央分隔带那条绿化带或者混凝土墙,你开高速天天见。它怎么成型?八成靠现浇,定形全靠隔离带模具。这活的关键其实不在浇,在模。去年我们班组在省道上接过一段8公里的中央分隔带,钢模从拼装到脱模踩了一路坑,本子上记了不少,这篇就倒出来。
先把丑话说在前面:这活看着是绑钢筋浇混凝土的粗活,精度要求一点不低。轴线偏位要压在1厘米以内,顶面高程误差不能超过半厘米。钢模自己歪了、拼缝错了台,混凝土浇得再漂亮也是白搭,监理一卡尺就给你打回来。
钢模到场先做四步,顺序乱一步就返工
钢模到场先验板面和拼缝,再清渣刷油、按放样线拼装、上拉杆找平锁紧,四步顺序乱一步,浇出来的隔离带就是歪的。展开讲,每一步都有各自的坑。
第一步验货。隔离带钢模行业里普遍用4毫米往上的钢板,背面焊槽钢或者角钢骨架,一米一节,一节大概八九十斤,两个人抬着走。验的时候拿手摸板面,有焊疤鼓包的直接退回去;拼缝处的企口要对得上,错台超过2毫米的挑出来单独放,回头垫薄片找平。这一关偷懒,后面全是活。
第二步清渣刷油。板面上残留的水泥渣拿铲刀铲干净,再刷脱模剂。别用废机油顶替,我们吃过亏——废机油沾到混凝土表面,后期想在隔离带上贴反光标、刷涂料,那一块怎么都挂不住,铲掉重做比当初省的那点钱贵好几倍。专用脱模剂一桶百来块,能刷五六百平米,摊到每米隔离带上没几个钱。
第三步按线拼装。放样员把中线放出来,钢模沿线摆,底部用钢钎打进路基固定,缝里垫上密封条防漏浆。8公里活我们配了四套模具倒着用,浇一段拆一段,拆下来的立刻清渣刷油转场,一天能推进一百二十米左右。
第四步上拉杆找平。两侧模板之间用对拉螺杆锁紧,五十到六十厘米一道,顶部再用钢管连成整体,不然混凝土一挤,中间鼓出来,拆模就是一面鼓肚。整套流程跟现浇模具的通用打法差不多,共性的东西在我之前写的现浇模具施工全攻略里有,这里不重复占篇幅。
现浇怎么浇:分层、振捣和顶面拉线
中央分隔带现浇普遍打C30混凝土,一米高的段分三层浇、每层三十厘米上下,振捣棒快插慢拔别碰钢模,顶面拉线找平,麻面气泡基本压得住。塌落度是另一个关键数。
配合比按C30来,塌落度控制在七十到九十毫米。太干振不实,蜂窝麻面全出来;太稀了跑浆,拆模棱角发虚。我们翻过一次车:有一车塌落度超到110,工长没拦,浇完整段跑模两指宽,敲掉重来,一个下午搭进去了。从那以后每车混凝土进场我都瞄一眼塌落度。
振捣这步最见功夫。振捣棒插点间距压在四十厘米以内,快插慢拔,看到混凝土表面泛浆、不再冒大气泡就收。棒头千万别碰钢模,一碰就是一个月牙印,浅了是麻面,深了露石子。也别过振,过振了浆全浮上来,表面一层起壳,冬天冻两回就掉皮。
顶面拉线找平,收面收两遍,第一遍刮平,第二遍压光。要在隔离带里预埋通信管道、护栏立柱件的,浇之前对着图纸核一遍位置,浇完再凿等于报废。分段浇的接头处留施工缝,下一车来之前把缝面凿毛冲净,不然接缝处一条黑线,明晃晃的。
拆模时间掐不准,棱角掉块修到你哭
常温下现浇隔离带24小时左右可以拆侧模,气温低于10度要拖到48小时甚至更久,拆早了棱角掉块,后期修补比浇的时候还费工。这条没有讨价还价的余地。
开春那次赶工期,早上7点浇的,下午4点工头催着拆。拆到第三节出事了,棱角掉了指甲盖大一块。前前后后掉棱的那段补了两回,砂浆色差明显,远看像打补丁,监理拍照留了证。后来我们学乖了:气温二十度上下,24小时起步拆;天冷加早强剂,也得20个小时往后,急不来。
拆的时候先松对拉螺杆,再用撬棍垫着木方撬缝,别拿撬棍直接啃钢模边口,啃凹进去一块,下一节浇出来又是坑。脱模后的构件棱角拿不掉就别硬掰,钢模转场前清干净,别让残渣结在板面上,结硬了铲都铲不动。
掉棱、蜂窝这类缺陷在验收里都是硬伤。具体怎么验、带什么工具去验,我之前写过一篇防撞墙模具验收的高速工程教训,那套流程挪到隔离带上一样好使,照着单子走能少挨不少批。
隔离带用钢模还是塑料模?
公里级的直线长段优先钢模,4毫米板厚配型钢骨架能周转两三百次;塑料模轻便便宜,匝道口、曲线多、量小的市政小活可以考虑。一张表对清楚。
| 对比项 | 钢模 | 塑料模 |
|---|---|---|
| 常用板厚 | 4毫米以上,槽钢骨架 | 3到5毫米工程塑料 |
| 单节重量 | 80到100斤,两人抬 | 十几斤,一人拿两节 |
| 周转次数 | 保养好两三百次 | 几十次就发脆 |
| 变形风险 | 磕碰会凹,能敲回来 | 暴晒易翘曲,救不回来 |
| 适合场景 | 公里级直线长段 | 曲线段、小批量 |
我的偏向很明确:8公里那种长直线,塑料模想都别想,一晒一压就弯,浇出来的线形跟波浪似的,整改单能糊你一脸。钢模沉是沉,一次拼到位能顶一个标段。话得说回来,匝道口、渠化岛这种曲线碎段,钢模调线费劲得很,塑模裁剪灵活反倒顺手,各有各的地盘。
走预制路线的项目是另一套账,隔离墩在厂里浇好再拉到现场吊装,速度更快,隔离墩模具那篇把塑模钢模的规格和脱模细节讲得更细,两条路线对照着看再决定也不迟。
回头看那8公里,真正拿钱换来的就两条:拼缝错台超过2毫米的模具别将就,拆模时间别听任何人催,混凝土强度没到就是不行。隔离带模具本身不复杂,复杂的是工地上人人都在催你快一点。慢半拍,棱角保得住,监理那关也过得去,这是我最实在的一条体会。
常见问题
隔离带模具一般做多高多宽?
中央分隔带的混凝土隔离带,行业里常见高度在80厘米到1米出头,顶宽二三十厘米,具体得按设计图纸来。找厂家定做时把断面图画清楚,口述尺寸十次有三次出错,别嫌画图麻烦。
一套隔离带钢模能周转多少次?
4毫米板厚保养得当,周转两三百次不成问题。我们那套跟了三个项目,板面就是边口有点磕碰,敲敲补补接着用。塑料模几十次就发脆,长线项目没法指望它。
冬天现浇隔离带要注意什么?
气温低于5度就得考虑加防冻剂,浇完盖薄膜再压土工布保温,拆模时间至少翻倍。冬浇的强度上得慢,你摸着表面硬了不算数,拿回弹仪测过再说。
找厂家定做隔离带模具要提前准备什么?
断面图(宽度、高度、造型线条)、单节长度、总数量、要货时间,四样齐了报价才准。只发一张现场照片就让报价的,报出来的数后面基本都会变。
