钢筋垫块模具怎么选?梅花垫块与砂浆垫块的规格差异

钢筋垫块模具怎么选?梅花垫块与砂浆垫块的规格差异

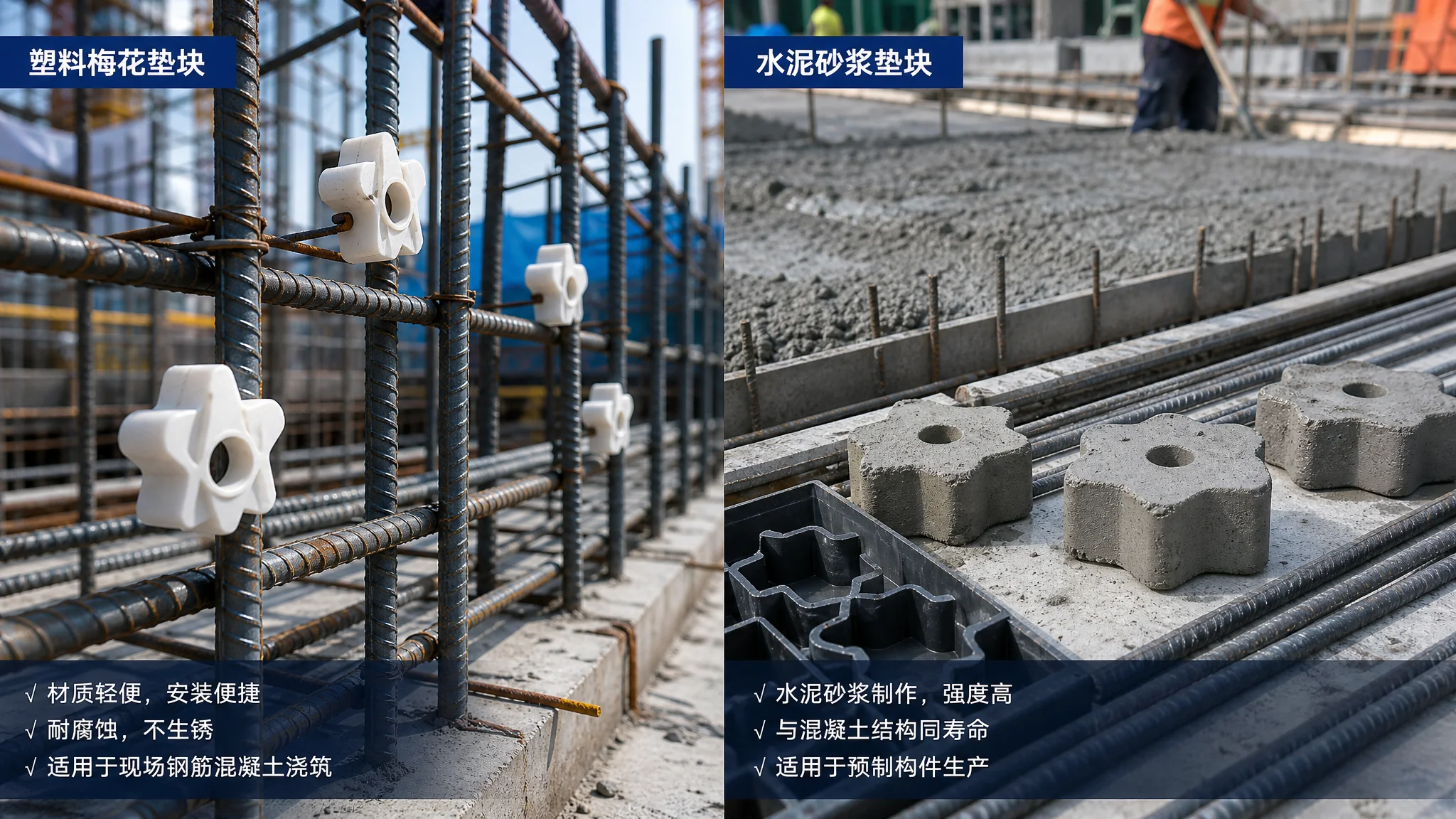

梅花垫块与水泥砂浆垫块两种钢筋垫块模具的规格对比

简单说:钢筋垫块模具分两条路线——梅花垫块走塑料注塑模,工厂化生产,卡扣直接咬在钢筋上,绑扎快但单价高;水泥砂浆垫块走塑料模或橡胶模,工地自己预制,规格按保护层厚度15/20/25/30/35/40毫米配齐,成本只有梅花件的三分之一。我的建议:梁柱用买的梅花垫块,板墙类大方量的自己备砂浆垫块模预制,两套账分开算。

先说一个我2019年亲手处理的返工案例,你就明白钢筋垫块这个东西为什么值得单开一篇讲。那年我们在一个厂房项目做二层框架梁,劳务队图省事,垫块间距放到一米多一个,梁底一排稀稀拉拉。拆模那天下午,底模板一揭,梁底钢筋外露——垫块被浇筑的冲击力挤偏了,钢筋直接贴着模板沉下去。露筋的梁要凿开补强,报验资料重做,监理一顿通报。三十八根梁,光返工就烧掉四万七,而当时全部垫块采购价不到九百块。

九百块的东西没布够,赔四万七。这就是垫块。钢筋垫块(保护层垫块)的作用只有一条:把钢筋架离模板,保证混凝土保护层厚度——那层混凝土是钢筋的"防锈甲",厚度不够,钢筋锈蚀、承载力打折,验收都过不了。规格选错、强度不够、间距布稀,全是隐患。

垫块从哪来?两条路。买现成的塑料梅花垫块(工厂注塑生产),或者用垫块模具在工地预制水泥砂浆垫块。两种东西我这些年都用过量大把,先给结论再拆细节:没有绝对的好坏,但不同的构件部位、不同的量级,答案是完全不同的。搞不清这个差异去采购,要么多花冤枉钱,要么像我一样吃返工。

梅花垫块和砂浆垫块,先搞清是两种什么东西

梅花垫块是工厂用注塑模具批量生产的塑料件,外形五瓣或六瓣梅花状,中心带卡槽,直接卡扣在钢筋上不用绑扎;水泥砂浆垫块是工地(或小作坊)用塑料模盒、橡胶模提前预制的方小块或长条块,用扎丝绑在钢筋上固定。前者是"买成品",后者是"自产",这是两条完全不同的供应链。

梅花垫块为什么做成梅花形?掰开一个看就懂:五个花瓣留出五个方向的混凝土流道,浇筑振捣时混凝土能顺着花瓣之间的空隙流过去,把垫块整个包裹在结构里,不形成薄弱点。中心那个卡槽是关键工艺位——槽宽按钢筋直径分档,卡φ6、φ8、φ10的槽口不一样,买的时候要报钢筋直径,不是报一个"垫块"就完事。

塑料件哪来的?注塑模具出来的。一副梅花垫块注塑模是多腔模,一次开十六腔、三十二腔都有,PP料或再生粒料,注塑周期大概十八到二十五秒一模。这个品类模具单价不高,八千到两万块一副,但腔数多、寿命要求高(业内普遍按五十万模次以上设计),做的厂家集中在浙江台州、河北沧州一带。想了解这类多腔小件注塑模的设计门道,可以看我们之前写的尼龙扎带模具的高速量产拆解,腔数排布和脱模思路是相通的。

砂浆垫块这边就是完全另一个世界了:一个 PP 塑料模盒或橡胶模,规格一排几个坑,砂浆或细石混凝土倒进去抹平,第二天脱模。工地预制、小批量、规格随做随挑。说白了,一个走的是工业品逻辑,一个走的是自给自足逻辑。

规格体系:一切都围着保护层厚度转

垫块的规格核心参数只有一个——保护层厚度,常用档位 15/20/25/30/35/40 毫米。梁柱类受力构件常用 25 和 30,现浇板常用 15 和 20,基础底板、水池壁这些厚构件做到 35 到 40。买模具或买成品垫块,报的就是这个数加卡槽对应的钢筋直径。

挡在哪、多厚,不是拍脑袋。GB 50204《混凝土结构工程施工质量验收规范》对保护层厚度的允许偏差有明确条文:梁柱类构件是 +10 毫米、-7 毫米,板墙壳类是 +8 毫米、-5 毫米。注意这是验收线,不是设计值——垫块本身的高度偏差就是保护层偏差的直接来源,垫块做歪两毫米,保护层就跟着歪两毫米,余量就是这么一点点吃掉的。规范的现行条文可以在国家标准全文公开系统查原文,报验前对着条文自查一遍,比被监理开单子再补救便宜太多。

具体到两种垫块的规格差异,我列一个我们采购台账里的对照(2024 到 2025 年的到货价,含税):

梅花垫块(塑料注塑件):按卡槽钢筋直径和垫厚分档,常见包装一袋一百个。25 毫米厚的单件 0.12 到 0.18 元,35 毫米 0.2 元上下,40 毫米的到 0.3 元。带钢筋绑扎孔的方形塑料垫块(板类用的平垫)更便宜些,0.08 到 0.12 元。

水泥砂浆垫块模具:一套塑料模盒一次成型四到六块的,25 到 45 元一套;橡胶模柔性好、脱模快,35 到 60 元。折到单块垫块上的材料成本——水泥加砂加水,一方 M15 砂浆三百出头的料钱,能出两千多块小垫块——单块摊下来 3 到 5 分钱,加人工摊 8 分到 1 毛钱。也就是说同样一个 25 毫米垫块,买的梅花件一毛五,自己预制的砂浆块一毛钱不到。

这个差价看着小,架不住用量大。后面单独算这笔账。

强度这道坎:垫块为什么不能比构件混凝土弱

垫块的强度要求很硬:垫块混凝土(或砂浆)强度不能低于构件混凝土强度。你浇 C40 的柱子,垫块用 M15 的砂浆块,垫块先被压酥,钢筋下沉,保护层等于白保证。梅花塑料件另有一条耐候要求——PP 料本身不参与受力计算,但暴晒脆化、踩碎卡扣的件必须淘汰。

这条要求很多人不当回事,我见过反面教材。一个老乡接的小活,柱子 C35,垫块是村里小作坊拿 M10 砂浆随手做的,脱模第二天就用。浇筑震捣棒一插,垫块边缘直接酥掉渣,柱子中段钢筋网往下坐了将近一厘米。拆模看不出来,钻芯取样才暴露。返工方式是凿开重新支模浇,一根柱子折腾三天。

塑料梅花垫块的强度逻辑不一样。它不靠材料强度扛压,靠梅花瓣的支撑结构把荷载分散到混凝土里,所以标准里对它的考核是承载力和卡扣保持力,不是"强度等级"。PP 注塑件怕的是两件事:一是再生料比例过高的便宜货,脆,冬天一掰就断;二是紫外老化,工地上暴晒三个月的散装垫块,卡扣弹性明显下降。我现场的规矩:梅花垫块进货先拿锤子敲三个,脆断的直接退;库存超过两个月没用的,挪进库房或加盖布。

砂浆垫块模具这边,质量控制点在配比和养护。我们的做法是固定一个小配比:水泥砂浆按 1:2.5 到 1:3,掺少量细石,MPa 等级往 M20 以上做,覆盖构件最高强度等级有余量。模盒每次用完冲干净,不然结硬的残渣会让下批垫块表面挂渣,垫出来的保护层就不平整。

单价、用量和一笔总账

按行业普遍做法,梁柱垫块间距不超过一米(我们按 0.8 米布置),板类每平方米不少于三个。一根 6 米长的 400×700 梁,底面加两侧大概要 26 到 30 个垫块;一个框架柱 3 米层高,四个面加箍筋部位 30 个上下。一万平方米的框架结构,垫块总量轻松破十万件,这就是为什么单价差几分钱也值得抠。

把账摊开算。以一根 6 米梁为例:用梅花垫块 28 个,25 毫米档按 0.15 元一个,4.2 元;用砂浆垫块自己预制,材料加人工摊下来按 0.09 元一个,2.5 元,但要多付一笔模具钱(一栋楼备四十套塑料模盒约 1200 元)和预制人工的工日。做到第三根梁你就会发现:单看梁柱这种"线条构件",梅花垫块每个贵 6 分钱,一栋楼多花的钱大概是三千到五千块,换来的是绑扎速度快接近一倍——卡扣一按就位,不用扎丝不用绑,劳务队按平方米包工的,谁都愿意用快的那套。

但板类就翻过来了。现浇板垫块是平铺的,一平米三个,一万平米就是三万个起步,大方量项目上几十万个都有。这种量级全买成品件,光垫块就要三四万块钱;备二十套砂浆模具自己预制,两个人干两天备完全楼的量,成本压到一万一左右。板面对卡扣需求也低——平垫就行,砂浆块的方形平垫完全够用,没理由买贵的。

所以我的台账结论一直是这条:梁柱买梅花件,板墙自预制。别嫌这个分法土,它就是成本最优解。顺带说一句,垫块预制和水泥盖板、路沿石这类小预制件是同一套打法的缩小版,震动台、脱模剂、养护覆膜那些流程完全通用,想系统了解小预制件怎么组织的,看这篇水泥模具制作从母模到批量浇注的实录,垫块模具的日常保养逻辑也能参考模具寿命延长手册里的日检清单,塑料模盒的开裂报废判据是通用的。

验收那关:垫块不合格的代价清单

垫块影响验收的路径很直接:钢筋保护层厚度是 GB 50204 规定的结构实体检验必检项,梁类构件抽检用钢筋保护层测定仪,偏差超限就是不合格项,处理流程是凿开验证、设计复核,严重的要补强甚至报废。垫块规格用错、强度不够、间距超宽,是保护层不合格的三大主因,全都能提前防住。

把代价具体化。轻度情形:实测保护层局部超差,监理要求局部剔凿修补,一根梁修补费一千五到三千。中度情形:像我们那次露筋,批量返工加资料重报,四万七。重度情形:柱根、梁底大面积保护层不足碳化到钢筋,那就是结构耐久性定性问题,处理方案要设计院出,费用按十万计。垫块在整个工程里的花费占比不到万分之一,撬动的风险却是这个量级,这在工程经济里几乎找不到第二例。

再说一句扎心的:很多项目垫块出问题,不是没买,是"有但没用够"。劳务按平方米计价,垫块绑一个是一个的人工,能省则省。所以后来我们的做法是把垫块消耗量写进劳务合同附件——一平米不少于三个、梁柱不大于 0.8 米一个,验收时拿卷尺抽量,少一个扣一笔。制度比觉悟可靠,这是四万七买来的话。

行业面上的数据也顺带给一个:根据中国模具工业协会的统计,2024 年我国模具行业总营收已超 3400 亿元,建筑水泥制品相关模具是其中稳定走量的细分板块,垫块模具、盖板模具这类小件产业带集中在河北保定、浙江台州一带,跑一趟产业带现场看料、看腔、看样品,比线上猜靠谱得多,协会的数据和厂商名录在中国模具工业协会官网能查到。

常见问题

梅花垫块和砂浆垫块到底买哪个?

看构件和量。梁柱这些需要卡扣固定、绑扎工作量大的部位,买梅花垫块,快,单件贵几分钱不亏;现浇板这种平铺、用量以十万计的场合,备塑料模盒或橡胶模自己预制砂浆垫块,成本能压到三分之一。两个都用,按部位分,是我们项目上的最优解。

垫块的规格怎么报才不会买错?

报三个数:保护层厚度(15/20/25/30/35/40 里挑,按图纸设计值)、钢筋直径(决定梅花件卡槽档位)、使用部位(板用平垫、梁柱用卡扣件)。只报一个"25 垫块"过去,厂家发错卡槽的概率不小,退换货来回一周,工期等不起。

一平方米要放多少个垫块?

行业普遍做法是板类每平米不少于三个、梁柱间距不大于一米。我们被露筋罚过之后内控加严到板面每平米四个、梁柱 0.8 米一个,多花的垫块钱一栋楼不到两千块,换来验收一次过。这个密度别嫌高,震捣的时候钢筋网会被反复冲击,布稀了一定跑位。

砂浆垫块自己预制,强度怎么保证够?

两条:配比按 1:2.5 到 1:3 的水泥砂浆做,等级往 M20 以上走,不低于构件混凝土强度;脱模后覆膜洒水养护满七天再用,急着第二天上场的垫块就是上文中被震酥的那批。每次预制留一组试块,成本几块钱,报验时腰杆硬。

写到这我的偏好很明确了:钢筋垫块这个品类,梁柱用买的塑料梅花垫块,板墙用自备模具预制的砂浆垫块,规格按保护层厚度 15 到 40 毫米配齐两套台账,验收密度写进劳务合同。四万七的学费替你们交过了,别再交一遍。觉得有用的话分享给做模具、做工程的朋友——这个行业信息差就是成本差。
