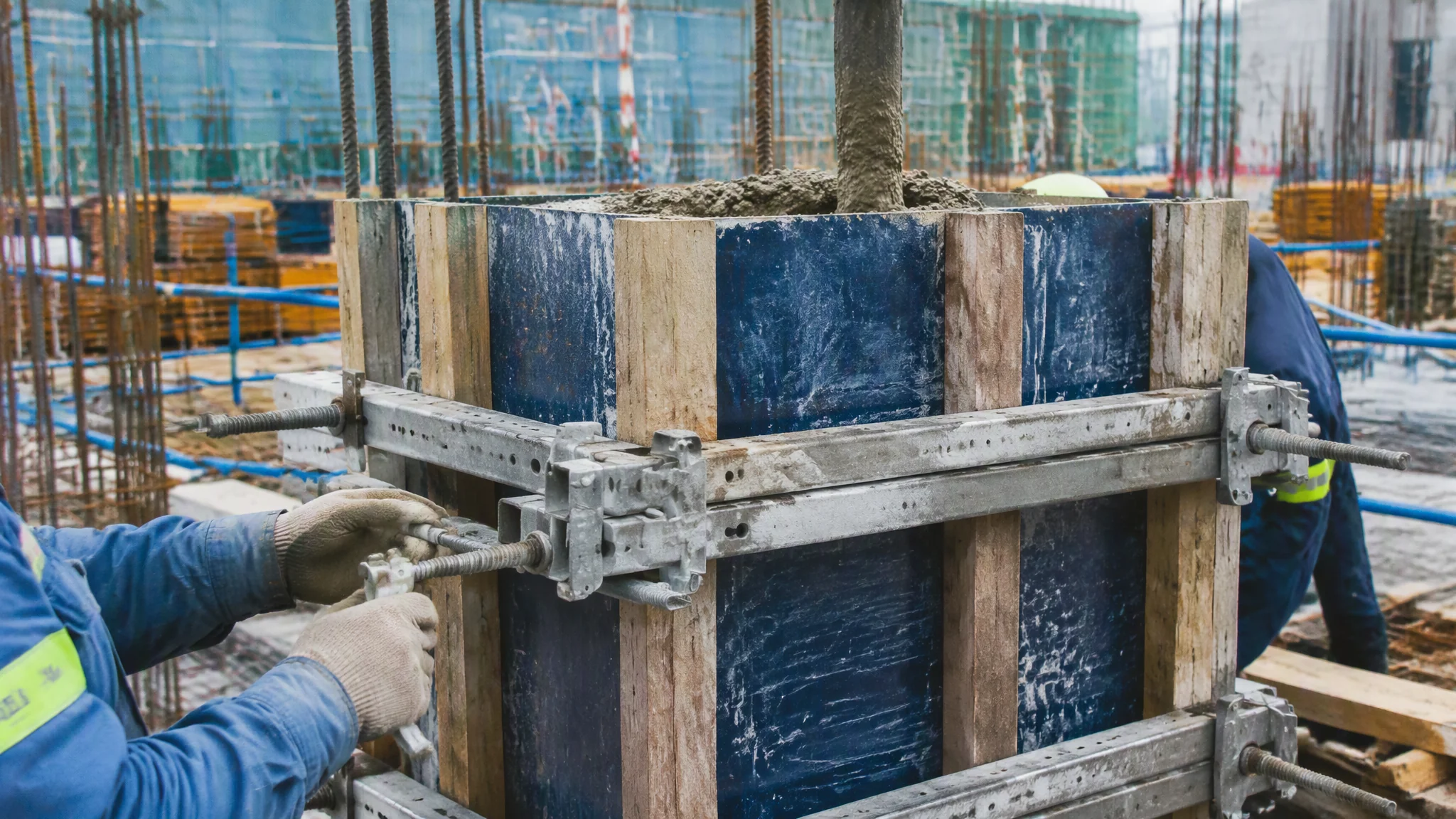

四方柱子模具怎么用?现浇方柱的加固与脱模技巧
简单说:四方柱子模具用18毫米覆膜板加50×100木方拼,加固首推可调方柱扣,卡板间距400毫米一档、超3米高柱收到300;柱宽600以上要加对拉螺杆,竖向间距450毫米以内。浇筑分层300到400毫米一皮,振捣棒别顶模板。侧模等强度到1.2兆帕再拆,常温下12到24小时够了。方柱扣比钢管扣件快两倍不止,两人一天能支十几根。
先亮身份:我在工地管了十来年模板这一摊,方柱支模至少带人干过三四百根。四方柱子模具说白了就是给现浇方柱当外壳的模板体系——面板、木方围檩、加固件、对拉螺杆四样凑齐。东西不神秘,但为什么有的班组浇出来棱是棱、线是线,有的浇出来柱子鼓肚、烂根、满身气泡?差距全在加固和脱模的手法上。
去年秋天我们同时开了两个栋号,一个用了方柱扣,一个还是老式钢管扣件加固,同样16根500×500的框架柱。方柱扣那组两人两天半收工,钢管那组四人干了五天。这笔账我后文细算。先把丑话说前面:本文只讲方柱的加固与脱模实操,柱子模具怎么选、圆模方模怎么对比,去看我另一篇,这篇不重复。
方柱模板体系怎么搭?面板、木方、加固件一个都不能省
标准配置是18毫米覆膜多层板做面板,50×100木方做竖向围檩,四角各一根背楞,外面用方柱扣或钢管扣件分档锁死,柱宽超过600毫米加对拉螺杆。围檩竖向间距不超过400毫米,底部两档还要加密到300。
拆开讲。面板别贪便宜用素模板,覆膜板浇筑时不吸水,拆下来刮干净还能周转五到八次;素板浇两三次就起毛,混凝土一咬一个印。木方要过刨,尺寸一致的才好用——50×100的松木方,翘曲的挑出去用在圈梁上,方柱这里必须用直料,围檩不直,加固件锁得再紧面板也是波浪形。
拼装顺序有个窍门:先钉两片相对的面板,校正垂直之后再封另外两片,四角搭接处阳角位置面板要压满木方。柱脚留一个清扫口,150×150就够,浇筑前把木屑扎丝冲出来再封上。说实话这个口子一半班组懒得开,烂根的柱子十个有八个跟它有关系,省那十分钟不划算。
还有个小配件别忽略:柱模根部外面套一个50毫米高的小套框(砂浆做的也行),把根部固定死,防止浇筑时根部移位漏浆。这个土办法是我师父传的,比事后堵缝省心得多。
方柱扣和钢管扣件,到底差多少?
可调方柱扣一套四片卡在柱模外面、楔铁敲紧就完事,单根柱加固工序从40分钟压到15分钟左右;钢管扣件要横竖拉撑、对角剪刀撑,材料费三倍、人工翻倍。柱宽600以内方柱扣通吃,600以上必须补对拉螺杆,光靠外箍锁不住侧压力。
这两年用过四五个牌子的方柱扣,规格按可调柱宽分档:常见的400到600、600到900、900到1200毫米三档,买之前先量好你的柱宽,别指望一套通吃。质量差别在卡板厚度和楔铁硬度——好的卡板6毫米以上、楔铁是45号钢淬火的,差的那种薄卡板敲三五个工程就外扩变形,锁不紧了。
重点说我那次实测。2024年一个厂房项目,16根500×500柱、高4米2,同样两个熟手:方柱扣组立模加固加校垂直,单根平均40分钟;隔壁栋号钢管扣件双钢管围檩加对拉螺栓加斜撑,单根80分钟往上,还多占了半个楼层的钢管堆场。14天工期里,方柱扣那组还把拆下来的扣件转去支了三根柱,周转没有任何损耗。钢管那组的扣件拆一次丢一茬螺栓,捡都捡不齐。
方柱扣也不是没短板。它卡的是直角,柱截面有弧形收边或者八字角的用不了;柱宽超过1米2的大截面,单靠方柱扣我也试过,中部涨出来5毫米左右,后来乖乖加了对拉螺杆才压住。老实讲,1米以上的柱子我的底线就是外箍加拉杆双保险,谁劝都不好使。
拼缝、阳角、螺杆孔,漏浆的三个口子怎么堵
拼缝贴双面胶(3毫米厚海绵双面胶,千万别用薄的文具双面胶),阳角位置一根木方压满两边缝口再钉压条,对拉螺杆孔套上PVC套管加锥形堵头。三个口子堵住,漏浆基本绝迹。漏浆不是小毛病,轻则挂帘重则露筋。
双面胶的贴法有讲究:贴在拼缝正中间,离缝口两边各留几毫米,太贴边一受力就挤出去,反过来缝里还是空。两片模板合拢前把离型纸撕掉,对准一次到位,二次揭开再贴粘性就废了。这是我自己交过学费的地方,第一次用的时候没压实,浇到一半缝里往外冒浆水,底下接了一摊灰浆,凝固了敲都敲不下来。
阳角是方柱的命门,也是跟圆柱拉开差距的地方。四个角要是漏浆涨模,整根柱子直接判死刑,凿掉重浇都不夸张。我的做法:四角木方必须满压两块面板的接缝,角上另加一根三角压条或者50×50小角钢,钉牢。看到一些班组阳角只用钉子稀稀拉拉钉几下,浇筑侧压力一来角就豁开。别省这个料。
对拉螺杆的处理顺带说了。螺杆穿模板的孔用电钻打,孔径比螺杆大2毫米以内,大了套管堵不住。套上PVC套管,两头垫锥形堵头(蝶形扣配的胶垫也行),拆模后抽出螺杆,锥形孔用同强度等级砂浆补平。露天柱比如大门柱,洞口补不好就是个渗水锈蚀点,补的时候先把孔壁润湿,一个工人在墙外补内侧的活我见过太多,都是补一半留一半。
加固间距多少才不涨模?数字都给你
围檩(木方)竖向间距不大于400毫米,柱模底部两道加密到300毫米;对拉螺杆用14毫米直径起步,竖向间距450毫米以内、截面600以上必须设置;方柱扣卡板间距400毫米一档封顶,4米以上高柱或泵送混凝土收一档到300。底部受侧压力最大,加固从下往上算档,不是从上往下。
为什么底部密、上部疏?混凝土是流体,柱子越深底部静水压力越大,浇筑到3米高的柱子,根部侧压力能顶到上部的一倍还多。同样的加固间距上下用一路,上部浪费、下部危险。GB 50666《混凝土结构工程施工规范》对模板荷载计算有明确要求,柱高超过一定数值要按侧压力峰值验算底部加固,工地上没条件验算的,记住底部300、往上400这个口诀也够用。
步步紧(速拆扣件)我用在方木与斜撑的临时锁紧上,配合方柱扣干活很顺:面板后面的木方和柱底的小方盘用步步紧先咬住,再上方柱扣,一个人也能稳住模板。斜撑用钢管加可调顶托,双向各打一道,校垂直靠它,不靠敲模板。斜撑根部要顶在牢靠的锚固点上,顶在刚浇的楼板上是找死,一顶一个坑。
补一句材料的事。可调顶托和方柱扣这类周转件,市面上租赁行情一天每套几毛到一块多,租模板还是买模板那笔账放在文末常见问题里算。要紧的一条:租来的方柱扣先查卡板有没有外扩变形、楔铁有没有磨圆,磨圆的楔铁敲到位也咬不住,还回去的时候又是一笔扯皮。
浇筑和振捣:手别抖,棒别贴
分层浇筑每层300到400毫米一皮,先浇同配比砂浆50毫米垫底再上料;振捣棒插入下一层50到100毫米、快插慢拔,棒头离开模板至少50毫米,绝不碰钢筋和模板。单点振捣20到30秒,表面泛浆不再下沉冒泡就收手。过振比欠振更难看——离析加挂帘。
很多人以为气泡多就是漏振,其实气泡最大来源是振捣棒怼着模板振。棒头一贴面板,面板表面那层水泥浆被振得离析,气泡全排在柱面上,拆模一看满脸麻点。保持50毫米距离,让振波通过混凝土传过去,气泡照样能引出来,面板还干净。柱子浇筑前在根部先铺一层同配比的水泥砂浆(去石子的),再下混凝土,根部蜂窝烂根的概率小一大半。
泵送浇筑冲力大,布料口别对着面板直冲,斜着往柱心引。一次下料厚度超500毫米就属于赶工期赌运气,底层振捣跟不上、侧压力瞬间顶到峰值,涨模十有八九发生在这种时候。我们项目上规矩是300一皮,误差不超过一皮砖的厚度,浇快了组长直接停泵,没得商量。
什么时候拆模?顺序错了照样报废
侧模(柱模面板)等混凝土强度到1.2兆帕以上再拆,常温下12到24小时,冬天顺延;先拆加固件、再拆面板,从上往下松,禁止猛撬阳角。框架柱是受压构件,不像梁板底模要等强度报告,侧模拆早了掉棱角、拆晚了拆不动,时间窗口要拿捏。
判断能不能拆,土办法是指甲划痕——指甲划混凝土表面,划不动留白印就是够了,一划一个坑再等等。规范点的做法是同条件养护试块送压,GB 50666和GB 50204对侧模拆除强度都有明文,标准文本在住建部官网的规范目录里能查到,工程上1.2兆帕这个数基本是通行底线。冬期施工别赌温度,覆盖养护加顺延12小时,抢出来的那半天工抵不上掉角的修补费。
拆模顺序记住从上往下:先敲楔铁松方柱扣,卡板抽走,再撬面板。撬棍下口垫木块,别直接怼混凝土面。拆下的面板当天清理刷脱模剂堆码齐整,覆膜板四边的封边胶磕掉了,进水就起层,下一根柱子用的时候边上给你掉一块下来。脱模剂用油性的别刷厚,薄薄一层,刷厚了混凝土表面颜色发花,清水混凝土效果直接泡汤。
常见问题
柱子涨模了怎么办?
涨得轻的(鼓出5毫米以内),拆模后弹线找方,磨光机配金刚石磨盘磨平,再拿靠尺检查阴阳角垂直度。涨得大的(超过10毫米)没办法,凿掉那一面重新支模补浇,注意接槎面凿毛加植筋或者界面剂。事后救永远不如事前防:底部300加密那一档,真别省。
柱子扭转、棱线不顺直是什么原因?
九成是拼装时垂直度没校就锁死了,或者四片面板下料尺寸不一致。预防的办法很笨但有效:封第四片板之前用线坠吊两个面,双向都校完再上方柱扣;面板下料时同规格的一批一起裁,锯口跑偏的板子用在圈梁上,别混进柱模。拆模发现扭转小于5毫米的,可以磨出棱线后抹灰找直,大了就是支模返工。
表面气泡麻点多能补救吗?
能。数量少的用同配比水泥浆(掺白水泥调色)刮抹气泡孔,养生之后砂纸磨一下;成片麻面的要剔凿薄弱层再抹聚合物砂浆。预防比补救值钱:振捣棒离模板50毫米、脱模剂别刷厚、塌落度别贪大,三条做到位气泡少一大半。要清水效果的项目,面板换高质量覆膜板加消泡工艺,那是另一个预算级别的玩法。
租模板还是买模板划算?
按我手头的账:一套600柱宽的方柱扣加面板体系,买断大概两千七八,租金行情一天每套几毛到一块出头、按月封顶另算。柱子总数超过30根或者多个项目连着干,直接买;一个自建房十几根柱子,租。别忽略隐性成本:租的东西坏了要赔,买的要自己找地方堆、防雨防丢。材料这块的完整对比我写在预制构件模具那篇里了,翻过去看预制构件模具的选型与报价门道,思路是相通的。
写到这我差不多把压箱底的东西都倒了。方柱支模这事,图纸谁都会看,差距全在卡板收一档、根部留清扫口、阳角压满木方这些不起眼的手法上。我的偏好很明确:柱宽600以内无脑上方柱扣,钢管扣件那套留给结构复杂的异形部位。要是想系统过一遍现浇模板从选型到拆模验收的流程,去翻现浇模具施工完整流程;圆形柱子那条产品线的门道,看罗马柱模具与装饰柱选型;配套的构件模具怎么验货,参考检查井模具的现浇预制成本对比,那篇的验货思路放在方柱上一样成立。
觉得有用的话分享给做模具的朋友——这个行业信息差就是成本差。
