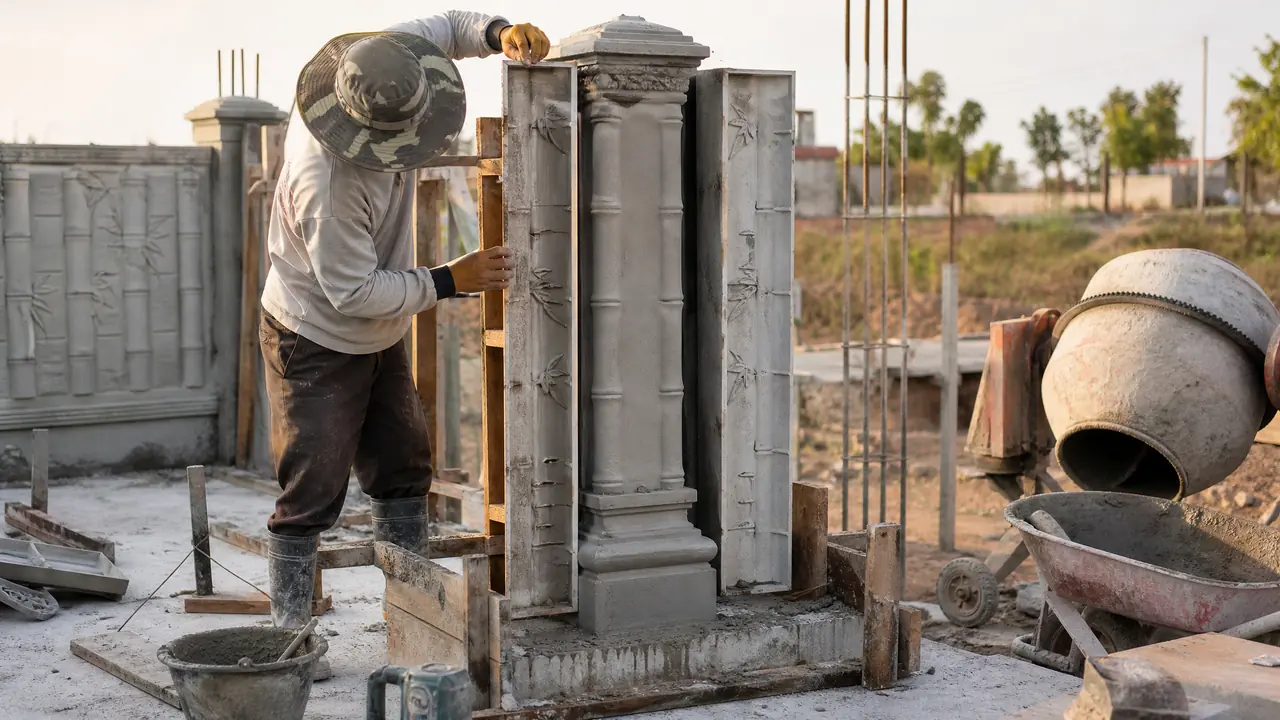

栅栏模具怎么现浇?水泥围栏的成型
直接给结果:栅栏模具现浇水泥围栏,成败就在支模固定、混凝土振捣和脱模时机这三关。配比按C30走、拼缝封死、浇完等手指按不动再拆模,栏面就能光顺不出蜂窝。看完本篇可以按步骤备料开工。
栅栏模具现浇水泥围栏,到底能不能做出像预制厂那样的光面?去年秋天我在自家院子试了一整回,六十多米栏杆,用的就是几十块钱一套的塑料竹节模。拆完最后一根那天我蹲在边上看了半天,结论先放这:能成,但支模和脱模这两关,比你想的难熬。
现浇的好处其实很硬:栏杆和地梁连成一体,没有拼缝,台风天也不晃。麻烦在于现场没人替你把关,沙子含泥多一点、振动棒偷懒半分钟,蜂窝麻面全写在栏面上。我头两根就是学费,拆模下来竹节的棱角掉了三块,只能砸了重浇。
现浇前准备什么?模具和配比先备齐
栅栏模具按日产量备,塑料模一套60到120元,家用备8套左右轮流拆装就够;混凝土走C30,水泥、砂、石大概1比1.8比2.6。我是按一天浇四十根反推的:一套模从装模、浇筑到脱模走一圈要一个多小时,一天干满八小时,一套模也就出五六根,你备少了就得停工等模。
模具我买的塑料竹节模,单根一米五高,一套八十块。有人问钢模是不是更好——批量大的工程确实钢模皮实,家用周转次数少,塑料模反倒划算。艺术围墙、透景墙这些款式怎么挑,我之前写过一篇围墙模具选型的对比,款式的门道那篇说得更全。
配比这事我交过学费。头一根拌得太稀,水加多了,拆出来下半截一圈砂线,花纹糊得像化掉的蜡。后来固定用42.5的普通硅酸盐水泥,中砂过筛,石子选5到10毫米的瓜子片,水灰比压在0.45上下,再兑点减水剂把塌落度控制在70毫米左右。围栏是细长杆件,料稀了振一振就离析,这行没有侥幸。
脱模油也别省。我用过废机油,便宜是真便宜,就是栏面发黑发花,后来换成乳液脱模剂,喷两遍均匀盖住模壁,拆出来那面亮得多。刷油记得浇前补一遍边角,边角最粘。
支模固定,围栏直不直全看这一步
模具底部要和地梁的预埋筋锁死,两侧用木方加卡具夹紧,吊线查垂直,拼缝打上玻璃胶封死,这几样缺一样,浇完必歪必漏浆。我量过,线坠偏两毫米以内才敢下料,两毫米在四米外看过去就是歪的。
做法不复杂。地梁浇筑时预埋四根8毫米钢筋,位置对准模具内腔,模具套上去钢筋正好穿在栏杆中间。两侧每七八十公分打一道木方,用扎丝和卡具收紧,塑料模本身软,不夹紧浇的时候会鼓肚。
拼缝是漏浆的重灾区。塑料模两半对扣,接缝我全部打一遍玻璃胶,拆模时一撕就掉。有一次赶工期漏封了一根,浆从缝里慢慢往外淌,拆出来那条边低下去一块,砂子全堆在缝口,修都修不出棱。现浇从支模到拆模的整套流程,这篇现浇模具施工全攻略里按顺序写得更细,可以对着排工序。
浇筑振捣和脱模时机,问题都出在手上
料分三层下,每层插捣到表面泛浆就停手;脱模等手指按面不留软印,夏天晒着大概40分钟,阴凉天要等一个半小时,抢早了棱角必掉。这两条是我砸了三根栏杆换来的,没有商量的余地。
一层料三十公分,插捣一次。有条件上直径35毫米的小振动棒,插得快拔得慢,见浆泛上来就收,振过头砂石分层,面上反而出麻点。没振动棒用钢筋头人工捅也行,就是胳膊遭罪,六十多米捅下来第二天抬不起手。
脱模时机最考验耐心。气温28℃那天我掐了表,浇完45分钟用手指按栏面,指印不粘手但还有点回软,再等十分钟正好脱。翻车那回是头一天,心急提前了十五分钟,两根竹节的棱角跟着模口掉了。阴天20℃左右就得等九十分钟,宁可多站一会,别赌。
模具脱下来立刻泡进水里刷,水泥浆一干在模壁上,下一轮必粘模,花纹撕得坑坑洼洼。用久了变形也是大问题,堆放时上面千万别压东西,围墙模具用半年就变形的四个原因那篇里,我把堆放和清洗的坑单独捋过一遍,这里不展开。
养护七天,强度是养出来的不是浇出来的
拆模当天就盖膜洒水,之后七天每天浇两遍水,头三天别让任何人碰栏杆;养护一偷懒,标号再高也白搭。我第三天手贱推了一下,没事,但边上邻居家那批没盖膜,一周后敲着声音都是闷的。
夏天蒸发快,我早一遍晚一遍,中午那遍看情况补。有条件的覆一层薄膜再压几块砖,水分锁得住,栏面颜色也匀。真讲究点的可以刷养护剂,家用就没那个必要了,一卷薄膜几十块钱的事。
温度低的时候养护更要拖长,10℃上下的天我会把洒水周期拉到十天,宁稳勿快。栏杆是竖向构件,水挂不住,我拿喷壶带着水雾慢慢喷,比拿水管冲管用——冲猛了反而把表面浆冲花。
话说回来,开头那个问题——栅栏模具能不能现浇出好围栏,我的答案一直没变:能,靠的不是手艺多玄,是每一步的耐心给足。配比别随手加水,拼缝老老实实封胶,脱模多等那十分钟,七天养护一天别省。你真要开工,就先从备模数量和地梁预埋筋这两件事做起,它们定了下限。
常见问题
栅栏模具一套能用多少次?
塑料模正常周转80到100次,钢模几百次没问题。我那批塑料模浇了六十多根,模口开始有轻微磨白,花纹变浅就该换了,别硬撑到脱不出棱。
现浇围栏和预制围栏到底选哪个?
自家院子我选现浇,整体无接缝、抗风,就是慢。工程量大、工期紧的活,预制拉到现场一天能装几百米,效率高出一大截,两者不是替代关系。
冬天能现浇水泥围栏吗?
气温低于5℃我劝你别干。水化慢,脱模时间翻倍,还得盖草帘保温,赶工出来的强度上不来,开春再浇不丢人。
拆模后栏面有小气泡怎么办?
零星气泡正常,用同配比的纯水泥浆抹一遍压光就行。想从根上减少,振捣分层再薄一点、脱模油刷匀一点,比事后修补管用。
