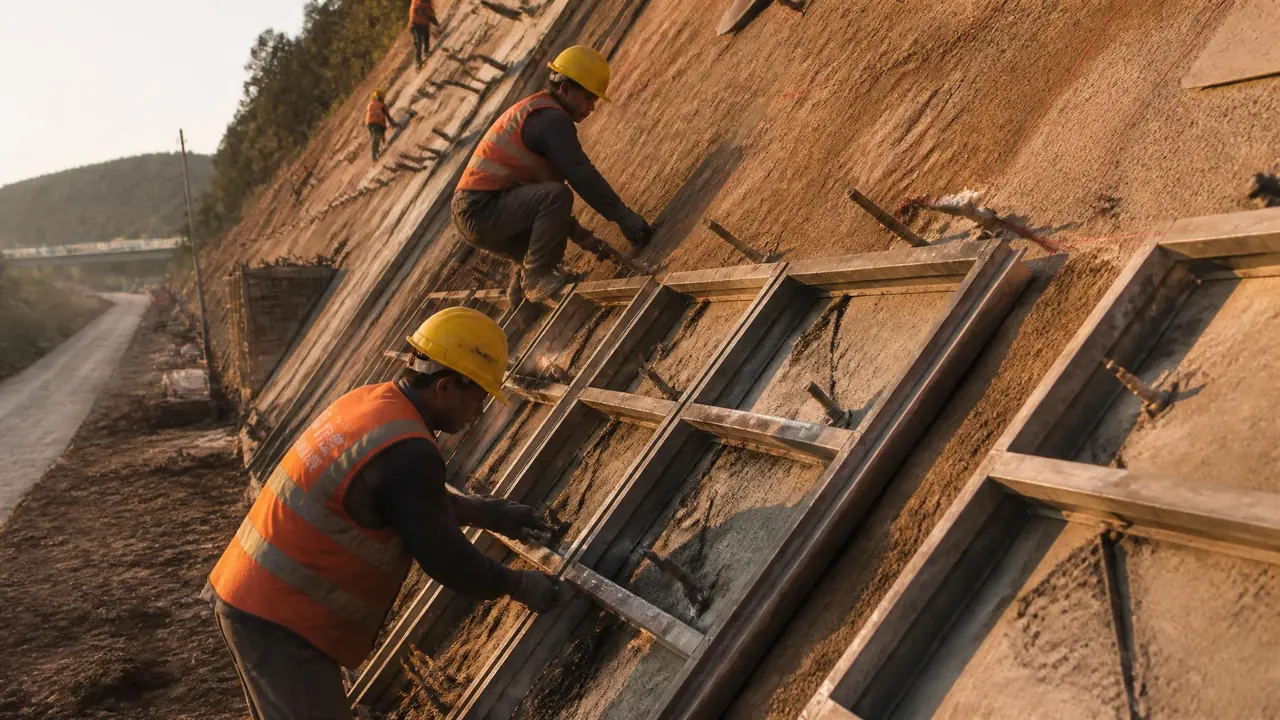

框格护坡模具怎么架?边坡格构的现浇
直接给结果:框格护坡模具架得好不好,看三处——坡面清刷到位、横竖梁对线锁死、浇筑分段对称震捣。梁截面多按30×40厘米配C25混凝土,夏天24小时就能拆模。上坡先复核坡率和梁轴线,再动第一块模板。
高速边坡上那些横平竖直的混凝土格子,远看像棋盘,走近了才知道是现浇出来的。框格护坡模具怎么架,我的判断一句话:七分功夫在架模之前——坡面、放样、锚固做扎实,拼模和浇筑就是顺水推舟;前道工序糊弄,后面浇得再光也救不回一根歪梁。
这套模具架出来的是格构梁,横梁竖梁在坡面上十字交叉,围出一格一格的方框,框里回填客土种草。行里也叫框格梁护坡、格子梁护坡,高铁、高速、水库边坡用得最多。跟六角块那种铺装式护坡比,框格是整体受力,坡再陡也散不了架。
我先后在两个标段干过这套活,一段1:1的陡坡,一段1:1.25的缓坡带锚杆。下面从架模前的准备一路讲到拆模,参数都是当时记在本子上的数。
框格护坡模具和六角块、拱形骨架比,强在哪?
框格护坡模具架出的是现浇整体框架,十字梁连成一体拉住坡面;六角块单点铺装,拱骨架靠拱圈传力,陡坡高边坡还是框格最扛冲。区别在结构逻辑,不只是形状。
框格梁的截面不大,横竖梁多做30×40厘米或者40×40厘米,节点处适当加厚。架模的时候一块梁模挨一块拼,收工时整个坡面连成一张大网。六角块是另一条路线,预制小件一块块往坡上码,铺得快,靠嵌锁咬合,坡体一变形就容易松动。
缓坡、水头不高的渠道边坡,六角块确实便宜顺手,那条路线的门道我写在六角护坡模具的8个项目总结里,两套工艺经常在同一个项目里搭配着用。但40度往上的高边坡,设计院基本直接画框格,没得商量。
拱形骨架跟框格最像,都是现浇,差别在受力形状:拱圈擅长治溜方,框格擅长整体加固。真要挑毛病,框格费模费工,每平米的造价压不下来。省钱归省钱,坡陡的时候这笔钱真不能省。
架模前先做两件事:清坡和放样
坡面按设计坡率刷方到位,松软土换填夯实,再用广线从坡顶挂到坡脚放出梁轴线。这两步是模具架正的前提,缺一步梁就跟着歪。顺序不能倒,先清坡后放样。
清坡不是拿挖机斗子扒拉两下就完事。设计给1:1.25,坡面就得按这个比刷到位,超挖欠挖超过5厘米都得补削。我碰过一段雨后抢工的坡,表层土一踩一个脚印,班长说夯一夯就行,我坚持挖掉30厘米换灰土再架模。三个月后邻标没换填的那段,格子梁跟着坡面沉,裂缝塞得进手指。
放样我用笨办法:红色广线从坡顶桩挂到坡脚桩,横梁轴线一排,竖梁轴线一排,架上模板随时抬头能瞄。全站仪放点当然准,可坡上干活,点喷在土面上,一脚下去就没了。线不一样,挂在那儿谁也碰不走。
刷好的坡面还要给锚固筋留位置。竖梁节点按图纸用风钻打孔,我们那套是孔深1.2米、间距两米一根,钢筋头插进去灌砂浆,外露20厘米,后面直接跟梁钢筋焊成整体。这一步偷懒的班组,浇筑震捣的时候模板会慢慢往下爬,等发现已经晚了。
拼模、浇筑到拆模,五步走完
五步走:清坡放样→梁模对线拼装锁死→锚固筋连成整体→C25分段浇对称震捣→24到48小时拆模养护。手熟的班组一个台班能干完一组梁。哪一步抢时间,哪一步就还账。
框格护坡模具基本都是钢模,面板4毫米,边框用6到8厘米的方管或角钢,梁模内侧带2到3毫米的脱模锥度,不然后期拆模纯靠撬。单块模板重量压在50公斤上下,两个人抬着上坡不费劲。拼缝固定有螺栓压条和卡扣两种,我更信卡扣,锁得快,震捣时也不松。
架模顺序从坡脚往坡顶,先横梁后竖梁。每块模底口卡在锚固筋上,上口拿短钢筋头斜撑住坡面,木楔备紧。横竖梁交叉的节点单独配模,四块模头对头拼,接缝高低差超过1毫米就得调——不然浇出来节点一个疙瘩一个疙瘩,监理量棱角顺直度专卡这个。
混凝土C25,塌落度我控制在70到90毫米。太稀,斜坡上自己往下淌,梁底全是浮浆;太干,震捣棒插不匀,蜂窝麻面一片。浇筑从坡脚一格一格往坡顶推,先浇梁底再浇梁侧,震到表面泛浆就停手。节点位置放到收尾再合龙,浇太满,拆模后节点鼓包,还得拿瓦刀剔。
拆模看气温。平均气温25度往上,24小时就能拆;10度以下老老实实等够48小时。早拆一次,梁棱角掉一块,补出来的疤颜色都不一样。拆完的模板当天刮净水泥浆刷废机油,码在垫木上别磕面板,一套钢模周转150次往上不成问题。现浇模板养护的门道,现浇模具从选型到拆模验收的完整流程里讲得更细,思路通用。
钢模还是塑料模?价格行情说实数
框格梁现浇基本只认钢模,塑料模盒撑不住梁自重和震捣。钢模按展开面积计价,每平米260到400元,面板4毫米的Q235是及格线。便宜和耐用的差价,都藏在肋板上。
两种材质摆在一起比,差距直观。
| 对比项 | 钢模(框格梁现浇) | 塑料模盒 |
|---|---|---|
| 适用构件 | 现浇梁、节点、整体格构 | 六角块等小预制件 |
| 单价比 | 每平米260到400元 | 每个几块到十几块 |
| 周转次数 | 150次以上 | 30次左右开始发脆 |
| 刚性 | 扛得住自重和震捣 | 薄壁,装梁必鼓模 |
护坡塑料模不是不行,是分工不同,预制六角块那条线上它是主力,我在护坡塑料模具的壁厚与寿命拆解里写得很全。可现浇梁这一仗,钢模确实强出一截,这是我两个标段用下来的结论。
报价单里最会藏猫腻的地方是肋板。同样4毫米面板,肋板间距300毫米和200毫米,刚度差一截,价格也差一截。我验收钢模就看三样:下料口有没有氧化皮、焊缝是不是满焊、周转回来的旧模面板平不平。旧模的状态骗不了人,用了几十次还平整的,刚性设计才算过关。
回到开头那句判断,框格护坡模具怎么架,答案其实在架模之前的那几天。坡刷到位了,线挂准了,锚固筋按间距打进去,模板拼起来自然服帖;反过来,前道工序抢半天,后面拆模时全变成梁棱角上的疤。下次上坡之前,先把坡率和梁轴线复核一遍,这一步花不了两小时,省下的返工钱够全班组加好几顿餐。
常见问题
框格护坡模具单块有多重?几个人架得动?
面板4毫米的梁模单块多在40到60公斤,两个人一前一后能抬上坡。再重的分块就是设计偷懒,抬到半坡歇脚那一下最容易出事。验模具的时候,我会要求厂家把每块的重量写进合格证。
格构梁要嵌入坡面多深?
梁底一般要求嵌进坡面10厘米左右,刷方的时候直接按梁位开槽。嵌进去这部分是梁的根,光摆在坡面上,雨季一冲梁底掏空,整根梁就悬空断裂了。
浇筑时模板总往下爬是什么原因?
多半是锚固筋没焊牢或者上口没撑紧。锚固筋外露段要跟梁钢筋焊成整体,上口斜撑的木楔在浇筑前再敲紧一遍。震捣棒别顶着面板震,插点离模板留10厘米,基本就不动了。
节点漏浆怎么处理最快?
节点四块模头对拼的缝,先夹一根5毫米宽的海绵条再锁卡扣,几毛钱一个节点,能挡住八成漏浆。已经漏了的,趁混凝土没上强度拿砂浆抹平蜂窝处就行,拖久了就得凿补。
一套框格模具要投多少钱,能摊到每平米多少?
中型标段全套钢模投入10万到20万很常见,摊到每平米护坡的模具费大概15到25块,看周转次数。工期短于三个月的项目,租模比买模划算,这笔账要在进场前算清。
延伸阅读
同为边坡现浇钢模,拱圈体系的支模和验收逻辑可以对照着看:拱形骨架模具从分块到浇筑全流程。
掂量模具厂家价格、质量、售后的三维评估法,跟选框格钢模是一个思路:阶梯式护坡模具厂家怎么选。
