预制块模具怎么配?标段小构件的周转

预制块模具怎么配?标段小构件的周转

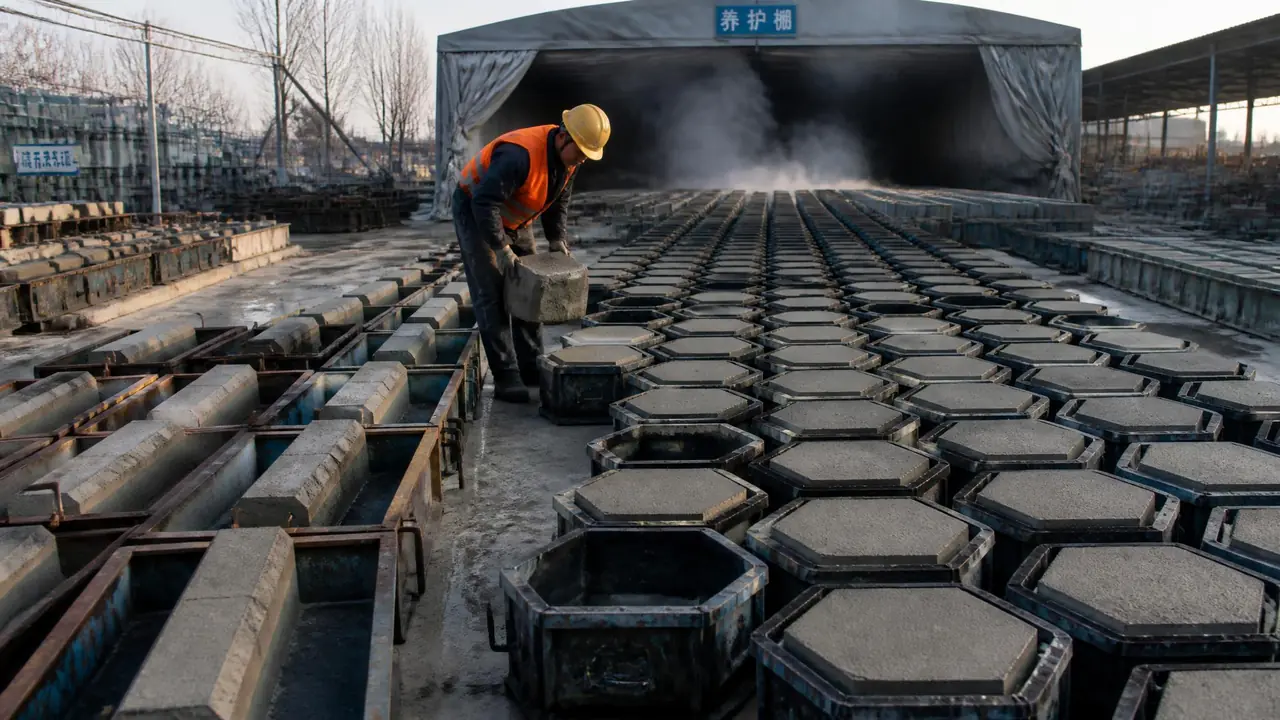

标段预制场里成排的预制块模具,钢模和塑料模盒周转配置实拍

先说结论:预制块模具配几套,不看标段多大,只看日产量乘养护天数。夏天拆模快,塑模能省一截;冬天要蒸养,预算往钢模倾斜。开工前先把日进度倒推一遍再下单。

预制块模具配几套这个问题,十个标段有九个靠拍脑袋。拍少了,后面架设等米下锅;拍多了,钱压在模具上,场地也堆得下不去脚。去年秋天我去冀中一个高速连接线的预制场帮忙核料,六角护坡块八万块的任务,负责人原计划配四百套模盒。我拿养护周期一倒推,半天就看出转不开。最后补到一千一百套,工期才咬住。

这笔账一点都不难。难的是大伙儿习惯按感觉配模具,而不是按养护周期配。下面把算法、材质选择和场地那些坑一次摆开。

先倒着算:模具套数从工期反推

预制块模具配几套不能拍脑袋,等于日产量乘养护天数再除以每套腔数,最后加一成备用。顺序别搞反,先有节点工期,才有日产量,才有模具量。展开讲,八万块护坡块分八十天交,一天就是一千块;夏天气温高,浇完二十四小时能脱模,模盒一天一转,一千套刚刚好。

冬天就是另一回事了。同样的任务挪到十一月干,自然养护脱模得等两三天,模盒还是那一千套,日产却掉到三四百块,工期直接翻倍。要么补模具,要么上蒸汽养生。二选一,没有第三条路。

路沿石这类条形构件也一样算。一套钢模一次出四根一米长的,日进度四百根、养护两天的话,两百套钢模是底线。我习惯在这个数上再加百分之五到十,因为总有几套在修、在清渣,不可能同时在岗。腔数和板厚拿不准的时候,可以翻翻这篇预制构件模具的六个关键参数,讲得比我细。

钢模还是塑模:按周转次数和精度分

周转两百次以上或者尺寸要求严的,选钢模;任务量小、形状简单、工期短的,塑模更划算。一道分水岭大概在五十次周转上下,低于这个数,钢模的价格摊不下来。

这不是我拍脑袋,是拿两个标段对比出来的。塑模单价十八到二十五块一个,我朋友那个河道项目用到第四十七次的时候,盒口开始翘曲,压出来的六角块棱角发圆,验收差点卡住。钢模一套三百到五百块,四毫米板厚,正常用两三百次没问题,摊到每块构件上反而便宜。

给个直观的对比。

对比项钢模具塑料模盒
单套价格300-500元18-25元
实际周转200次以上40-60次左右
尺寸精度误差2毫米以内棱角易磨损发圆
适合构件路沿石、遮板、盖板六角块、小护坡砖
冬天表现稳定低温发脆怕磕碰

单腔模盒也有它的好,一个人抱得动,场地小照样摆得开。大构件就别想了,路缘石这种一米以上的预制件,塑模根本撑不住,具体差异这篇路缘石钢模塑料模对比写得很直白,我就不重复了。

场地、养护和拆模:决定周转快慢的隐形开关

模具配得再多,场地摆不开、养护跟不上,周转照样被卡死,一块构件从浇到脱占位的时间就是预算依据。那八万块护坡块的场子后来差点崩在堆场上,这是后话。

冀中标段补到一千一百套模盒之后,最先出问题的不是模具,是场地。一千一百套模盒平铺开要占三亩地左右,浇筑区、养护区、成品堆放区还得另算。最后把成品码到四层高,叉车来回倒运,才腾挪开。这件事给我的教训是:算模具之前先量场地,一亩地大概平摆四百套单腔模盒,含通道。

养护上有两个数值得记。夏天三十度上下,盖薄膜洒水,二十四小时脱模没问题;冬天上蒸养棚,八到十小时就能拆,模具一天能转两次,模具量直接砍半。蒸养那点锅炉钱,跟少配五百套模盒比,九牛一毛。脱模也有讲究,隔离剂刷匀了轻轻一磕就下来;偷懒不刷或者刷不匀,粘模拉角,修一次模具半天就没了。模具想多用几十次的门道,这篇模具寿命手册里有些做法我们照搬过,确实管用。

下单前把三件事问清楚

下单前问清尺寸公差、交货周期和补货方式这三件事,模具厂做钢模一般要十天半个月,开工再订肯定赶不上。这三件里任何一件含糊,后面都是扯皮。

我见过最悬的一回,标段开工令下来才订钢模,等模具到场,预制场停了六天工。后来那个老板学乖了,把常用规格的图纸提前备好,接到单直接下料。定制模具的报价构成和验收门道,这篇标段采购实战写得比较全,下单前花十分钟看看,谈判心里有底。

说回开头那四百套模盒的教训。预制块模具说到底不是耗材采购,是产能配置,配错了不是多花钱就是误工期,两头都是损失。开工前花一个下午,把日产量、养护天数、场地面积这三个数坐实,模具该配几套自然就浮出来了。

常见问题

预制块模具一般能用多少次?

塑料模盒正常四十到六十次,钢模两三百次起步。前提是每次脱模都刷隔离剂,清渣别拿铁器硬敲。我见过一套四毫米钢模用了三百多次,棱边还是直的,靠的就是养护得当。

小标段几十万块的活,有必要买钢模吗?

看构件类型。做路沿石、盖板这类对尺寸敏感的,钢模稳妥;六角块、小砖就用塑模。任务完了塑模一般还能转手卖给下个标段,折价三成左右也有人收,能回一点血。

塑料模盒冬天会脆裂吗?

会。零下之后PP料发脆,磕一下就裂口。冬天要么搬进棚里存放,要么直接换钢模。有个土办法是脱模前用温水冲一圈盒壁,开裂明显减少,就是费人工。

模具临时不够了,补货来得及吗?

塑模快,厂里有现货的三五天能到;钢模要现做,十天半个月起步。所以配量的时候宁可一次配足,也别指望中途补,工期等不起。
