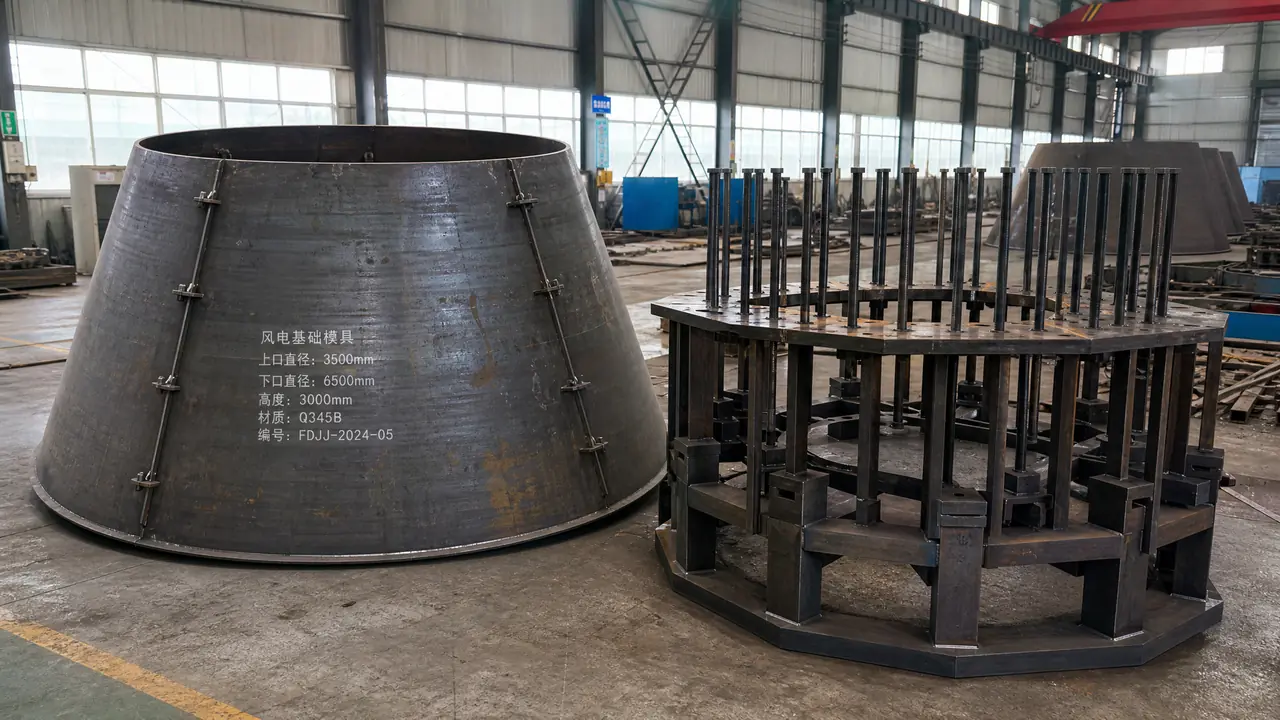

风电基础钢模具怎么选?锚栓笼胎架和承台圆台两条线讲透
这事儿得拆开说:风电基础钢模具是两套活,锚栓笼定位胎架吃精度,上下锚板孔位卡±2毫米;承台圆台侧模吃卷板功夫,圆度差3毫米就鼓肚。这篇按车间实做经验讲两套的做法、板厚和价格,附验货三件套。只看一个圆圈就下单,十有八九对不上号。
上个月车间刚走完一台圆台模,卷板机滚了三遍才敢报圆。采购部的电话追过来,问风电基础钢模具报价怎么谈。我说你先弄清对方要的是哪样:锚栓笼预埋定位的胎架,还是承台圆台浇混凝土的侧模。两样都挂着同一个名头,做法是两个路数,价差能到一倍。判断先给:图纸上带锚栓孔位表的是胎架的活,吃精度;就一个圆圈套一圈肋的是侧模,吃卷板功夫。
分不清这两样,询价第一步就走歪。
风机基础钢模具到底管哪两件事
风电基础钢模具分两条:锚栓笼定位胎架管预埋精度,孔位公差±2毫米;承台圆台侧模管墩头成型,靠卷板圆度和拼缝锁紧。两套活画在同一张基础图上,做法和验收口完全是两码事。
一台风机坐在一大块圆形底板上,直径十七八米到二十五米,混凝土一灌六七百方,这块底板基本是现场浇的。底板正中墩出一个圆台形的墩头,塔筒法兰就压在墩头上,几十根锚栓埋在墩头里。要模具的就这两处:墩头外圈那一圈混凝土,用卷板卷出来的圆台侧模围着浇;锚栓笼在工厂组装、到现场定位,靠型钢搭出来的定位胎架。
胎架这套东西外行看着像脚手架,其实是全套基础里最金贵的钢件。锚栓一根M42,一笼六十多根,笼体两三吨,吊进墩头钢筋网以后,上下锚板的孔位要跟塔筒法兰一一对上,偏一根,塔筒就落不到底。
侧模那边看着粗放,也不许糊。墩头浇的时候混凝土一层一层往上爬,每小时二三十公分,侧压力全压在模子上。圆度一丢,拆模就是一个鼓肚的墩头,监理拿尺子量椭圆度,超了就得凿。
锚栓笼胎架难在孔位和调平
胎架的功夫全在精度:上下锚板用钻模叠钻,孔位公差±2毫米;现场吊装后斜铁调平,顶面水平差超2毫米必须重调。这两条守住,笼子才装得进、立得正。
这个坑我踩过。早年接一笼64根M42锚栓的活,图省事没做钻模,上锚板按划线打样冲孔,装完一量,两处孔距偏了3毫米。锚栓拧不进上锚板,整笼拉回厂扩孔重钻,赔了两万八,还误了人家的吊装窗口。打那以后,上下锚板我一律配钻模,两块板叠在一起一次钻透,跟纳鞋底一个理,上针下针得走一条线。
调平是另一半功夫。笼子吊进墩头,四角支斜铁,两个人拿水平仪围着转一圈,顶面高差卡在2毫米以内再锁筋。有的队嫌麻烦,拿眼睛估,浇完混凝土锚板歪了半度,塔筒法兰螺栓吃不上劲,返工凿混凝土,一个机位耽误五天。
对了,岔一句,胎架用Q235B型钢就够,它不吃混凝土的压力,吃的是自己不变形。有人拿这里省料钱,型钢越用越细,笼子吊上去胎架先晃,省下三五千,埋个两万的雷。
承台圆台侧模的卷板和脱模
圆台侧模用8到10毫米Q345板卷制,分两到四片拼装,上口小下口大自然带脱模斜度,卷圆误差超过3毫米,工地立模就卡筋鼓肚。卷板和拼缝这两道口把住,一套模子浇两百个机位不变形。
卷圆这事跟卷保温桶一个道理,三辊卷板机进给不能急,一遍压一点。上口2米4下口3米2的锥度板,先按展开料下料,卷完拿弧形样板卡上下口,样板缝超过2毫米就回床重滚。说实话,卷锥度比卷直筒难,锥度板每条母线的曲率都不一样,新学徒卷出来的板像片荷叶,得老师傅守着压。
拼缝用螺栓锁,片与片之间加一道法兰边,肋子焊在背面,间距400毫米上下。有厂为省钢板把肋距拉到600,浇到一米多高模子嗡嗡颤,拆模看拼缝渗浆,墩头上一道道尾巴。脱模靠上小下大的斜度加脱模剂,斜度留足了,两台千斤顶一顶就下来;斜度不够就得拿锤子敲,敲一遍,模内面报废一层皮。
想看圆模通用的门道,圆柱模具怎么做不跑圆?立柱圆棒的成型细节那篇讲过立柱现浇,路数相通,圆台只是多出一个锥度。
价格、板厚和验货三件套
圆台侧模一套三万到八万,锚栓笼胎架五万到十二万,报价先折成吨价再问钻模含不含,Q345成品件九千到一万二一吨。低于八千一吨的报价,十有八九在板厚和焊缝上动了手。
两套活摆一张表里看:
| 项目 | 锚栓笼定位胎架 | 承台圆台侧模 |
|---|---|---|
| 主材 | Q235B型钢加锚板 | Q345B板8到10毫米 |
| 关键公差 | 孔位±2毫米、顶面水平2毫米 | 卷圆缝2毫米、椭圆3毫米内 |
| 一套价格 | 五万到十二万 | 三万到八万 |
| 周转 | 跟笼走,一个标段一套 | 正常两百次上下 |
吨价是明账,暗账在钻模和工装上。有的厂报胎架价不带钻模,钻模另算一万五,下单前问清这一万五含不含。验货那天带三样:卡尺量板厚,负差超0.3毫米的板挑出来;卷尺量上下口周长和拼缝错口,错口超1毫米,渗浆没跑;再加一把小水平尺,量锚板加工面。焊缝也要过眼,肋子和面板交接处必须满焊,点焊的雨季一锈就开。
材质上我偏向Q345打底的侧模。Q235一吨便宜两千上下,可墩头模要扛侧压力,Q345的屈服强度高出一截,变形来得慢。选材的门道,检查井钢模具厂家怎么挑?Q235还是Q345、激光下料与焊接工艺的门道那篇掰扯得细,一个道理。
回到车间那台圆台模。发货那天两片模子立在平板车上,弧口朝天,拼缝错口不到一毫米。采购后来回话,工地立模一次就位,墩头浇出来溜光。这行没有神技,图纸发清楚锚栓规格、日浇筑量、机位数量,厂子按数配模,把公差一条条卡死,风电基础钢模具这套活就成了八成。
常见问题
锚栓笼本体也是模具厂做吗?
笼体焊接量大,一般归钢结构厂做,模具厂接的是组装定位胎架和上下锚板的孔加工。小笼子有的厂连体带胎架一起做;笼高超过五米、监理要求见证拆装的,还是找有业绩的结构厂稳妥。
一套圆台侧模能浇多少个机位?
正常用两百次上下,一个风场几十台机位,一套加一片备用就够全标段。跨标段施工的,租比买划算,租金一天百八十块,运输费另算,三站路以内租才合账。
冬天浇基础,这套钢模要注意什么?
低温焊接得先预热,焊缝冷脆,一裂就是贯穿缝。浇完墩头拿棉被围住保温,混凝土强度不上五兆帕别拆模,冻融两回模内面就起皮,下一模接着粘。
基础侧模和塔筒钢模能通用吗?
不能。直径差着两倍,板厚、肋距、法兰全是两套设计。有预制场拿退役塔筒模改侧模,割板重卷的工钱加料钱接近新做一套,改不如买。
