方涵模具现浇怎么分节?箱涵钢模的支拆顺序与漏浆控制

方涵模具现浇怎么分节?箱涵钢模的支拆顺序与漏浆控制

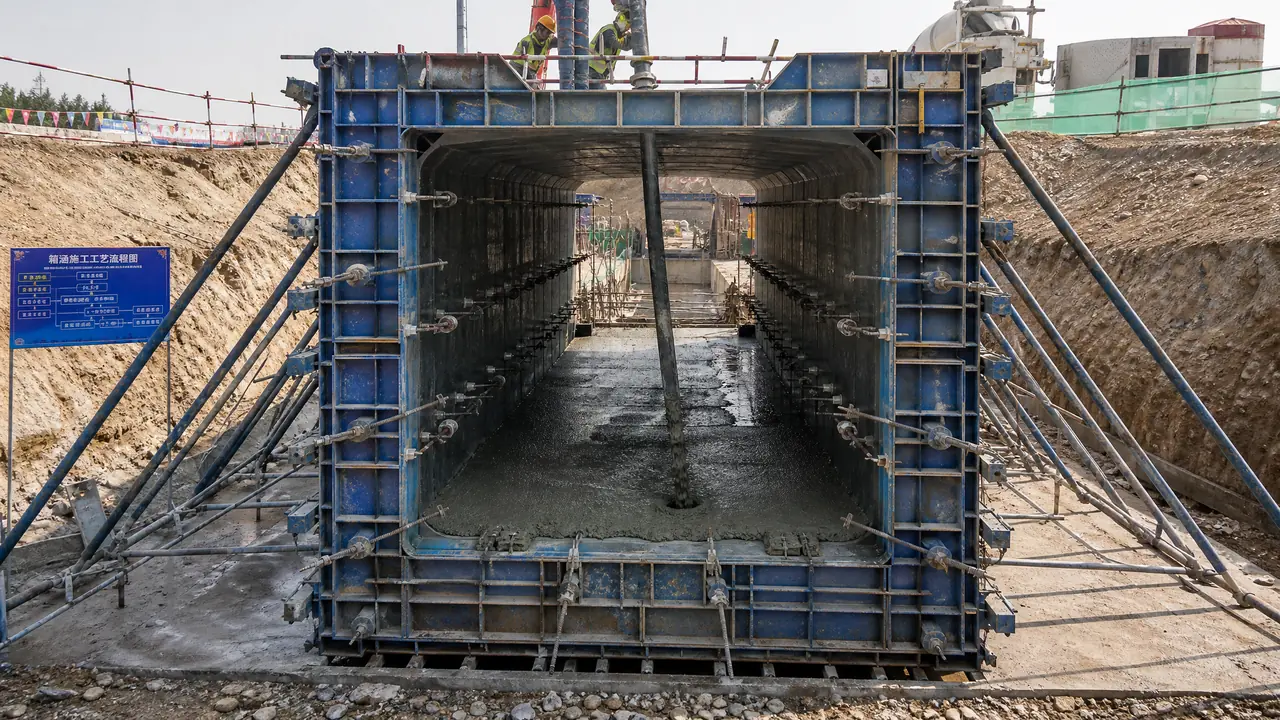

方涵模具在市政涵洞工地支模现场,钢模分节拼装待浇的实景

别绕了:方涵模具现浇能不能少返工,就看三件事,单节六到八米的分节别乱改,对拉螺杆一片止水都不能省,拆模强度拿同条件试块说话。开工前把这三条跟监理核死,后面四十天的工序都是顺的。

上周五夜里收顶板,泵一停,我打着手电照方涵模具的内模走了一圈。没冒浆。方涵现浇这活,我的判断从没变过:七成在支模,三成在养护,混凝土标号反倒是其次。

方形涵洞没有制管机伺候,全靠钢模在现场一节一节支出来浇。分节分不好,沉降缝漏水;螺杆省一片止水片,洞子用五年就开始渗。这些坑我挨个踩过,下面按工序捋,你拿着单子对就行。

方涵现浇怎么分节?底板、侧墙、顶板的顺序不能乱

方涵现浇按底板、侧墙、顶板三步分仓,单节六到八米设一道沉降缝,断面大过两米侧墙顶板要分开浇,节间错台控制在三毫米以内。顺序一乱,止水带就是摆设。

单节长度听监理的图,常见六米、八米两种,也有十米整节的。别自作主张拉长,混凝土硬化要收缩,节越长,中途开裂越难看。缝的位置图纸定了就钉死,止水带用三百宽的中埋式,接头必须热接,拿热接模具夹住加热到一百四五十度压十来分钟。这个坑我踩过:有一节图省事用了冷粘接头,涵洞通水半年就渗,返开挖处理花了四万多,够买两套热接模具了。

底板连着下八字一起浇,侧墙根部吊模两三公分,用木方卡死别让根部位移。往上的分法分两派。断面两米以内、赶工期的,侧墙顶板一次连浇,省一遍等强;断面大、监理严的标段,老老实实三步走。我站三步走这边。连浇看着快,侧墙和顶板交接那道阴角最容易出冷缝,拆模一看一条黑线,整改起来没完。

浇筑分法单节工期风险点适合
底板、侧墙、顶板三步走四到五天工序多一遍等强断面两米以上、监理严
侧墙顶板一次连浇三天上下阴角易出冷缝断面两米以内、抢工期

节与节之间也别裸拼。先浇那节的端头留着连接筋,后浇节支模时拿木方加对拉螺杆把两端端模顶死,拆完错台不会超三毫米。错台超了,监理拿靠尺一卡就是一张整改单。

内模支撑和对拉螺杆,漏浆、错台、胀模全出在这

内模用满堂钢管架或定型桁架撑住,外模背双槽钢围檩,对拉螺杆纵横间距六百毫米、中间满焊止水片,拼缝夹两毫米海绵条。少哪样,拆模就见红。

内模两条路。满堂扣件钢管架,材料便宜,哪里都有得租,缺点是搭拆费人工,一节八米的洞四个工人得干上一天。定型桁架内模,刚度高、支拆快,一个循环能省一天半,就是定制贵,一套四吨上下的料三万出头。零星涵用钢管架,几百米连续涵上桁架,这笔账我替三个工地算过,没错过。

对拉螺杆是方涵现浇的命根子,直径十四的圆钢,纵横六百一根,中间满焊一圈三毫米厚的止水片,两头垫锥形胶垫。这个坑我踩得最深:刚带班那年图省事,有两节螺杆没焊止水片,洞子投用第二年雨季,一面墙顺着螺杆孔渗水,白花花一层碱,凿开压浆又是一笔。对了,说到胶垫,我工具柜里到现在还存着一把锥形塞,都是当年拆下来留着补孔的,扔了怪可惜。

胀模也多。混凝土分层下料,每层三十到五十公分,两个下料口对称着来。有回泵工图快,一层下到八十公分,内模让挤得往一边跑了小两指,敲开阴角直接露筋,那节凿了重浇。振捣跟着下料走,快插慢拔,别拿振捣棒赶料。支模振捣拆模这一套现场门道,跟水沟现浇是一个路数,这篇水沟模具现浇怎么用讲得比我细,可以对着看。

钢模拼缝也别糊弄。两块板之间夹两毫米海绵条,背面压一道双面胶,螺栓从中间往两头对角紧。顺着拼缝冒出来的浆线看着是小事,凿掉重抹,一道缝五十块钱人工,一条涵下来能给你抹出个零头工资。

拆模强度和周转账,钢模木模谁划算

侧墙模板混凝土到二点五兆帕就能拆,顶板底模等强度上设计七成再动,夏天一天半冬天翻倍,反复周转还是定型钢模划算。拆早了,塌给你看。

侧模看同条件试块,到二点五兆帕,夏天二十四小时,冬天四十八小时往上,拿回弹仪再顶一遍更稳。顶板底模按跨度算,方涵净跨小,我按七成设计强度卡,C30七天到十天。拆模强度这事儿跟蒸馒头掀盖一个道理,火候不到掀早了必塌。赶工第五天拆底模的教训我有,跨中挠下去两公分,压载检测加加固,两万多没了。

周转这么算:一节八米的洞,支模一天半、浇半天、等强两天,一个循环四天。工期紧就配两套模跳节浇,这节养护那节支模,人不窝工。木模和钢模的账摆一张表:

对比项竹胶板木模定型钢模
首节投入一节两三千一套三万出头
周转次数三到四次就散一百次往上
拼缝漏浆缝多,靠腻子堵海绵条压住基本不冒
适合工程几十米的零星涵三百米以上的连续涵

钢模基本没有租的,都是定制,一个标段干完转手能回三成左右。几百米的连续涵买钢模,摊下来比反复买木模材料便宜得多;几十米的过路涵就别较劲了,木模拆下来还能当围挡板用,一点不浪费。

回到那天夜里收仓。方涵现浇没什么玄的,分节长度定死别乱改,螺杆一片止水都不省,拆模拿试块说话。三条守住,拆模那天你和监理谁都不红脸。少一片止水片,赔四万,这笔账我替你算过了。

常见问题

现浇方涵和预制箱涵,造价差在哪?

现浇每方混凝土单价实打实,省了吊车和运输,但模板人工摊进去,两百节以内的工程现浇更便宜。量再大就该往预制那边想,运距一远预制反而不划算,按工地到预制场半径五十公里以内去谈。

沉降缝止水带接头现场怎么处理才不漏?

必须热接,热接模具夹住加热到一百四五十度压十来分钟,接好的地方基本看不出缝。浇混凝土前拿钩子把止水带底下的气赶出来,别让它架空,架空等于没装。

对拉螺杆孔最后怎么封才不渗水?

拆模后凿两公分深的锥形口,割掉螺杆头刷遍防锈漆,再拿膨胀水泥砂浆压实填平。锥形胶垫加后期砂浆两道保险,我们五年前干的涵洞回访,没听见有漏的。

断面多小的涵洞可以不用钢模?

净宽一米以内、长度几十米的过水涵,竹胶板加钢管架足够,材料钱周转三四次就回来了。断面大、线长的标段别省这个钱,木模的拼缝你堵不过来。
