水沟模具现浇怎么用?支模振捣拆模的现场门道一次讲透

水沟模具现浇怎么用?支模振捣拆模的现场门道一次讲透

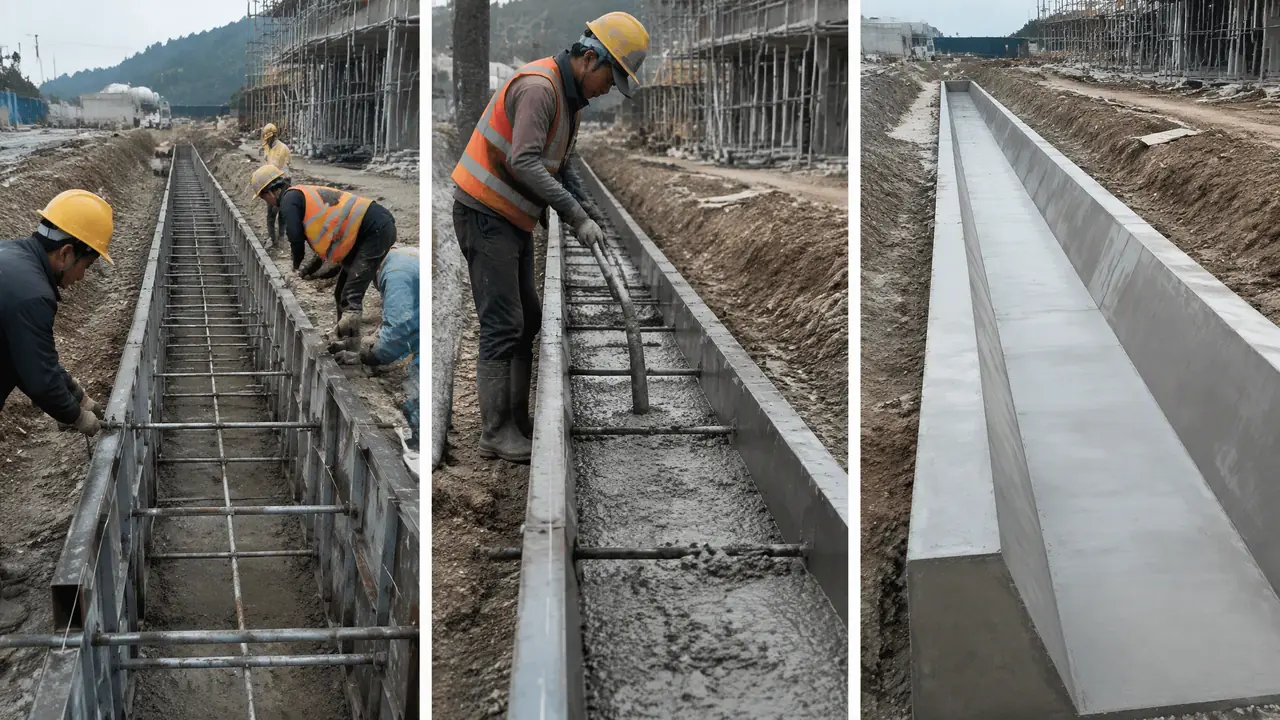

工地现浇水沟钢模支模现场,对拉螺杆固定内外模,工人用振捣棒分层浇筑混凝土

把话放这儿:水沟模具现浇出好沟,七成功夫在三件事上——支模垫实拉直、分层振捣到泛浆、看气温定拆模时间。夏天二十四小时能拆,冬天得等两三天。这三步做到位,沟壁光溜不开裂;偷一步,鼓肚、蜂窝、掉角全找上门。

上个月去清苑一个村道工地送水沟模具,工头蹲在沟槽边上抽烟,开口就问我这套钢模能撑多少次拆装。我看了眼他支模的样子,先把他手里的烟摁灭了:寿命先别问,照你这么支,头三模就得鼓肚。

现浇水沟这活儿,模具本身只占三成,剩下七成在支模、振捣、拆模这三道手上功夫。我在厂里待了十来年,一年总得去几趟工地盯首件,见过的返工十有八九出在这三步,跟模具质量关系反而不大。

支模偷的懒,浇完全找回来

沟底垫实、双线找直、对拉螺杆每五十到六十厘米一道,这三条做到,支模就稳了。鼓肚跑模十有八九是底下虚土没清干净。听着像废话,可我跑工地见过的返工,一小半栽在这句废话上。

沟槽挖好别急着下模。先清虚土,打五公分厚的C15垫层,等垫层收光再立模。内模外模都得拉线,一道中线管走向,一道顶线管标高,两线缺一不可。有工头嫌拉线耽误事,拿眼睛瞄,瞄出来的沟跟蛇爬似的,监理一来就砸了。

对拉螺杆用十二毫米的,上下两排,横向间距别超过六十厘米。外侧斜撑要撑在实地上,撑松土上等于白撑。我见过一个队为了省螺杆,三米一段只上四根,浇到一半外模往外张了两指宽,混凝土哗哗往外淌,整段铲掉重浇,一车料两千多块打了水漂。

对了,说到脱模剂,好多人拿废机油对付。废机油能用,但拆出来沟壁发黑,验收嫌脏。我的土办法是柴油兑机油一比三,刷薄薄一层,脱得利索,面还亮堂。

再啰嗦一句接缝。钢模一段一米,两节对接的地方最容易出错台。对缝时法兰贴平,螺栓从中间往两头拧,错台压到三毫米以内。超过三毫米,拆出来沟壁就带一道棱,过水的位置冲几年就磨出洞。首件必盯,头一模拆出来没毛病,后头照抄就行,我就怕头一模没人盯,错上几十米才发现。

振捣到位的标志是泛浆,不是震得越久越好

混凝土分三层下料,每层三十公分,振捣棒快插慢拔,表面泛浆、不冒大气泡就收手。过振离析,欠振蜂窝,两头都是废品。

沟深四十到六十公分的水沟,分三层下料正合适。五十型振捣棒,插点间距别超过四十厘米,沿沟一字排开往前赶。插下去十来秒,表面泛浆就拔,拔的时候慢慢往上提,让棒眼自己合拢。快插慢拔四个字,工地上真能做到的不多,拔快了留孔洞,插久了费棒又跑浆。

两个禁忌记牢。一别拿棒头贴着钢模震,浆顺着模壁往下淌,拆出来一道道蜂窝脸。二别站内模上震,人是没多重,内模一晃,底下刚振实的料又散了。

天热风大的时候还有一手:表面收浆前拿木抹子压一遍光,裂缝最爱顺着沟顶爬,一条一条的,压光这三十秒能省下后头补缝的大半天。

气泡多还有一个原因是脱模剂没刷匀,浆粘在板面上,气泡憋在里面出不来。这些门道跟我之前写流水槽日产那篇是一个理儿,公路边沟一天出几套、分节对接怎么控气泡,讲得更细,放这儿给你翻:流水槽模具一天能出几套?公路边沟钢模分节对接、气泡控制与日产测算。

拆模时间看气温,不看工期的脸色

常温二十度上下二十四小时可拆;五度以下要等四十八到七十二小时,侧模强度摸到二点五兆帕再动手。拆早了必掉角。工头催你也没用,掉角返工比多等一天贵十倍。

天气拆模等待拆早了什么样
二十五度以上十八到二十四小时基本没事
十到二十五度二十四到三十六小时棱角发毛
五到十度四十八小时起步麻面掉块
五度以下七十二小时,掺早强剂整片剥落

拆的顺序也有讲究。先松对拉螺杆,再卸卡具,最后拿木槌沿模壁轻敲,靠自重滑出来。抡大锤砸是我最烦的画面,砸一次法兰翘一角,一套三百模次的寿命,砸上二十回就废了。钢模比塑料模扛造,前提是你别自己造它,两种材质的差价和寿命账我单独写过,挑模具前值得翻翻:排水沟模具怎么选不踩坑?U型槽钢模与塑料模的真实对比。

拆完别把模具一扔了事。趁浆还没硬透,铲刀清两遍,钢丝刷走一遍,刷油再收。这么伺候,Q235三毫米板厚的一套,周转两百到三百次不变形;扔着不管的,五十模次就坑坑洼洼。

后来清苑那个工地照这三条重来,支模那天我又去看了眼,螺杆上得密密麻麻。第三天拆模,工头发来照片,沟壁平得能当镜子照。他就回了我一句:早知道听你的。哪有什么高招,垫实、振到、等够,老掉牙的三句话。

常见问题

现浇和预制水沟到底选哪个?

线路短、拐弯多的选现浇,现浇没有接缝,防渗好。几公里以上的大工程选预制,预制厂里一天出几十节,现场吊着走。村里几百米的排水沟,我站现浇这边,拉一套钢模几天干完,还省吊车钱。

没有振捣棒,人工捣实行吗?

浅沟勉强行,拿钢筋头一层一层插捣,插到泛浆为止。沟深超过五十公分就不行了,人工捣不到底,沟底准出蜂窝。一根二手五十棒几百块,比返工便宜太多。

内模浇筑的时候会不会浮起来?

会。混凝土对内模的浮力不小,一米长的U型内模能顶起几十公斤。所以内模要么压重物,要么跟底部预埋筋固定。我见过偷懒不压的,拆模一看沟底厚顶薄,薄的地方直接漏筋。

冬天浇完水沟,多久能上人走车?

拆模和上承载是两码事。低温天拆模后还得洒水盖膜养护七天往上,十四天强度才够小型车碾。急着通车的掺早强剂,别硬扛。

一套水沟模具租划算还是买划算?

按米数算账。几百米以内的零散活,租金按天几块钱一米,干完就退,不占地方。常年有沟的施工队,买划算,一套用两三百模次,摊下来比租金低。租买两头摇摆的,先算自己的年方量再开口。
