混凝土检查井模具现浇预制怎么选?两条工艺差距讲透

混凝土检查井模具现浇预制怎么选?两条工艺差距讲透

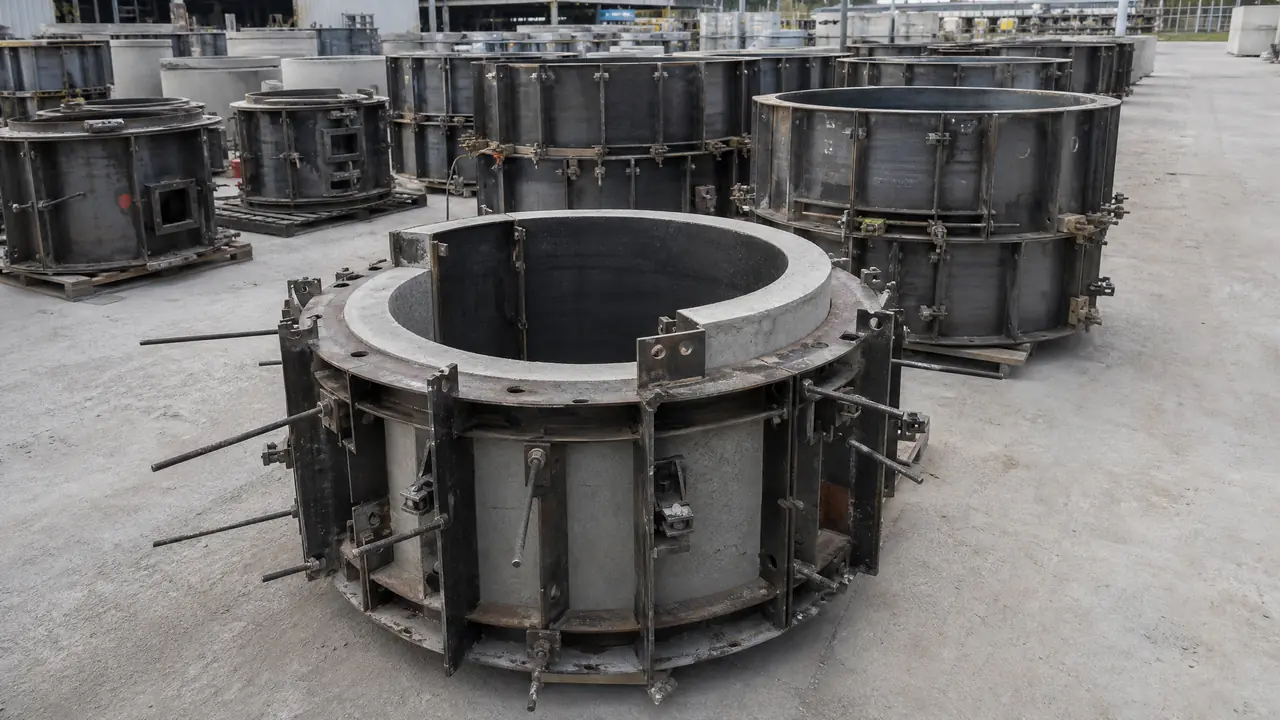

混凝土检查井模具两条工艺同框:预制场里分节井筒钢模正在组模,一旁是工地现浇检查井的内外模支撑与对拉螺杆

别绕了:混凝土检查井模具没有通吃两条工艺的万能款,现浇撑的是工地上的内外模,预制养的是车间里的整节井,模具形态、投入和工期全不一样。井位散就现浇,数量大工期紧就预制,先把工艺定死再谈模具。

混凝土检查井模具别急着比价,先定现浇还是预制,两条路的模具长得不一样,钱也差得远。上礼拜一个市政队的采购拿着φ1000的图来问价,开口就问一套多少钱,我反问他井打在哪,他说小区道路改造,三十多口井散在四个片区,路边全是树冠。我劝他别买模,租两套现浇模轮着用就行。

这就是本篇要掰开的事:现浇和预制谈不上谁好谁坏,是模具从根上就不是一种东西。现浇的模是工地现场撑起来的内外两圈半圆片,浇完就拆走;预制的模是车间里的分节钢模,一口井一节模,蒸养房里出活。跟现蒸馒头和馒头房送馒头一个理,锅都不是同一口。

选错路的代价我付过。早年给一个绿化带的活配了套预制模,结果吊车进不去场地,模在库房吃了一年灰。下面把两条工艺一条条讲清。

现浇检查井的模具长什么样?

现浇井模是工地现场组的内外两圈模,各分两片半圆,法兰卡具加对拉螺杆锁圆,浇完C30,夏天一天就能拆模。先说组模。φ1000的井筒,内模外模都是两片半圆,板厚4毫米上下,上口靠法兰和楔子别紧,中段用四根对拉螺杆把内外模拉住。两个工人半天能组一套,浇筑分两层下料,振捣棒跟着走,别贴着模壁猛捣,浆一离缝井壁就麻面。

拆模看天。夏天浇完24小时就能脱,冬天得等48小时往上,急了井口掉角。收口那段最费事,锥度收口在工地一般拿木模现找,铁模收口锥有是有,工地嫌沉不带。

浮模这个坑我踩过。浇到一半,内模跟坐电梯似的往上顶,拆开一看井壁上口只剩十八公分,250的壁厚浇成了一大一小。后来学乖了,内模顶上压两块配重,四根对拉螺杆一根别省,拆模后割掉螺杆,孔眼拿快干砂浆补平。老实讲,现浇井的质量上限高,可它把宝押在工人手上。

预制井的模具在车间里是另一套打法

预制井模是车间里的分节钢模,一节井配一套模,收口模和井圈模另配,60度蒸养八小时,当天就能脱模。一套完整的预制井模分三摊:井筒模按φ700、φ1000、φ1250各配各的,收口模单独一副锥段,井圈模再算一套。面板Q235,板厚6到8毫米,比现浇模厚一截,理由不复杂,它要周转几百模次,还得扛蒸养房的温度反复抽。

价格按我手上的单子说,φ1000一米的井筒模两万到三万五,收口模一万上下,配齐一套小五万。产量也上得去,蒸养房恒温60度蒸8小时,早上浇晚上脱,一套模一天周转两模次。自然养护也行,脱模得等3天,工期账要重算一遍。

模片到货先量对角线,差超过3毫米就得返修,圆度靠卷板机的手感,这个骗不了人。挑板厚、看圆度、问周转次数的门道,这篇预制检查井模具怎么选里拆得更细,可以先存着。

对了,井筒和井圈别挤在一副模里省事,井圈小,单独开模周转快得多,里面的讲究在井圈模具那篇里有。还有一件事千万别漏:吊装孔要在模上预埋,我隔壁场子老张漏留了,现场凿孔凿裂一节井,一千多块打了水漂。

现浇还是预制?一口井的账我给你算

三十口以上、工期紧的干线工程我站预制;十口八口、散在绿化带里的,现浇更划算,吊车进不去的地方预制想都别想。判断顺序别搞反,先看井位和场地,再看数量和工期,最后才轮到模具报价。

对比项现浇检查井预制检查井
模具投入φ1000一套六千到小一万,可租可买井筒模2万-3.5万,收口模井圈模另算
单口周期组模浇筑拆模1.5-2天,养护另计车间蒸养8小时,到场吊装半天一口
人工2-3个工人全程守在坑边车间班组固定,现场吊车工一个就够
质量看天看人,浮模缩径的风险在蒸养密实,圆度壁厚稳,验收好过
接缝整体浇,无拼缝一节一缝,坐浆加胶条两道保险
短板工期慢,占现场要吊车要路,深井接缝多

拿三十口φ1000×2米的活算:现浇走租模,模板加人工一口摊700到1000,战线拉十来天;预制直接拉成品井,一节到场价按我的经验一千二到两千,加一台25吨吊车台班一千五到两千,一天能吊十几口,三天收工。

数量越大,预制摊得越薄。

说实话,我自己更偏向预制,原因就在质量这条:蒸养出来的井壁密实,闭水试验一次过的概率高得多。但有一条要拧过来说,井位在绿化带深处、吊车臂够不着的地方,一口井再贵也得现浇,模租回来人扛进去。井深超过4米的,我劝现浇分段浇,预制往深里接,接缝跟着涨,漏水的口子也跟着涨。

岔开一句,冬天定预制井的交期,别忘了蒸养房要排队,腊月里各家的蒸养房都是满的,交期得往前提一周谈。

回到上礼拜那位采购,他最后租了两套φ1000现浇模,工人分两个面同时浇,三十多口井按片区滚动着干,路窄吊不进这一条就把预制否了。模具这事,工艺定对了,钱才花在刀刃上。

常见问题

现浇检查井能用木模板代替钢模吗?

能,但圆井拿木模拼不出正圆,拆出来的井圆度歪,井盖坐上去哐当响。木模适合方井和收口找补,圆筒段还是租钢模踏实,一天几十块租金,比返工便宜太多。

预制检查井拉到现场,接缝漏水怎么办?

拼缝先坐浆,再塞一道遇水膨胀胶条,两道保险缺一不可,缝里不能夹土夹砖。图快干拼的,雨季井里返味渗水,回头开挖重接,一口井多花小一千。

井深超过三米还能用预制井吗?

能,分节往上接,带流槽的底节先落坑。超过4米我更偏向现浇分段浇,接缝一多,闭水和抗浮都得跟着加码,账要重算。

冬天现浇的检查井多久能拆模?

低温强度上得慢,48小时起,最好拿同条件试块压一下,到强了再拆。拆早了井口掉角,回头修补比慢这两天贵得多。
