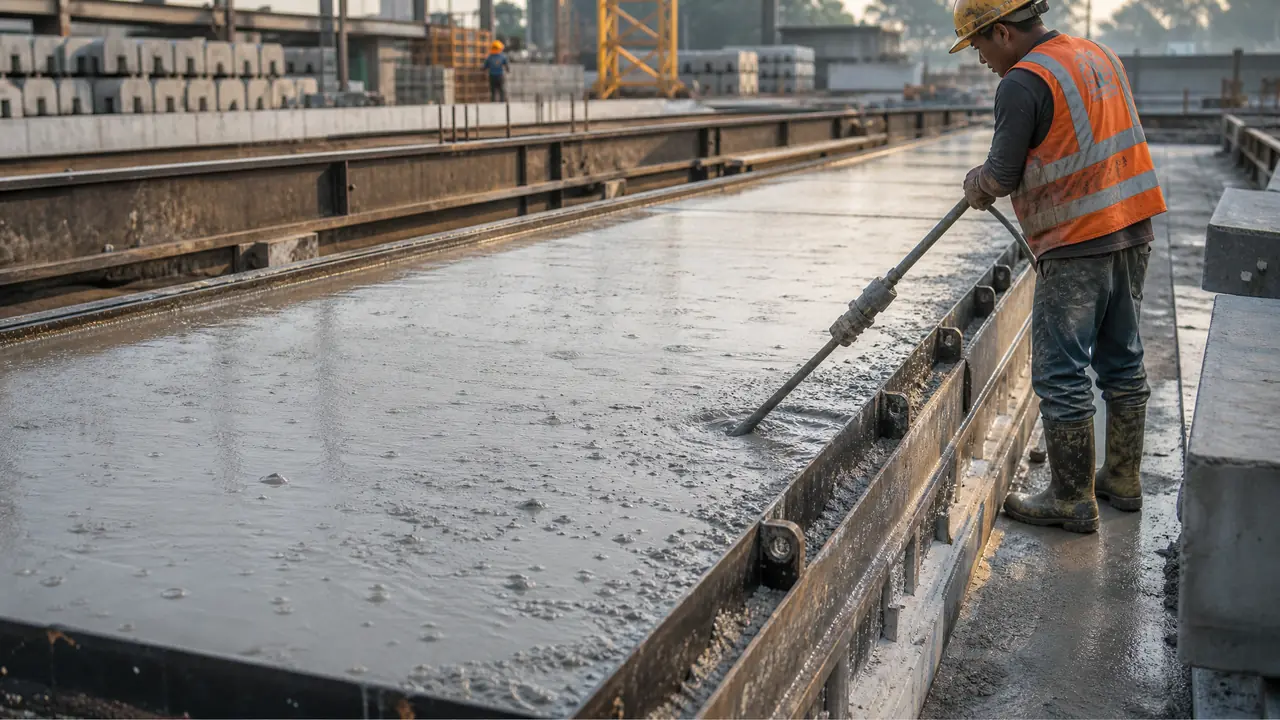

直接给结果:预制板模具铺得好不好,七成看台座和底模的平整度,剩下三成看振捣有没有两遍到位。台座缝隙压到两毫米以内、混凝土保持干硬偏低的流动性、振到表面泛浆气泡停了就收手,板底才能光洁不麻面。拿不准就先检查台座,别急着下料。
上个月有个老乡来问我,自家院子要打几块预制楼板,为什么做出来的板底坑坑洼洼还带蜂窝。我问他台座怎么处理的,他说找了块平地,垫上彩条布就把钢模放上去了。问题就出在这。预制板模具的铺法直接决定楼板的底面质量,振捣再到位,底模不平也是白搭。
这一篇把我们厂里支模、铺模、振捣的整套顺序讲一遍,参数都是这两年实际在用的,不是抄来的。你照着一步步对,基本能避开板底麻面、漏浆烂边这几个最常见的毛病。
台座和铺模:底面平整是铺出来的,不是振出来的
铺模前先用两米靠尺检查台座,缝隙超过两毫米必须重新找平;钢模底边和台座之间的缝要垫实,不然振捣一漏浆,板底就是一圈烂边。很多人把功夫全花在振捣上,其实底面的底子早就决定了板底长什么样。
我们厂的台座是十公分厚的混凝土台面,上面磨了一层水泥砂浆压光,每年开春都要拿两米靠尺重新检查一遍。变形缝和坑洼补不掉的,就直接换台座。别心疼这笔钱,一块板底废了,连工带料够补半个台面。
钢模摆上台座之后,底边和台面的接触缝是我最在意的地方。缝超过一毫米就塞泡沫条,外面再压一层密封胶。有一年图省事没垫,振捣棒一开,浆顺着缝往外冒,拆模后每块板底都拖着一圈烂边,磨掉一层才勉强能用,那批板被压了两百块钱一方的价才出掉。侧模用夹具锁紧以后,还得拉一遍对角线,尺寸歪了的板到时候卡不上檩条,装都不好装。
隔离剂刷薄薄一层就够。刷厚了看着油亮,板底反而会起一层皮。模具本身的板厚、芯管直径这些参数怎么对号,之前写预制构件模具的那篇拆得比较细,选模的时候可以先翻那篇,再回来对铺模这一步。
振捣怎么两遍到位?先插后平,边角别省
两遍振:布料下到模腔三分之二厚先用振动棒振一遍让料沉实,补满料后换平板振动器走第二遍,每处压二十到三十秒,振到泛浆、气泡不再往上冒就挪位置。顺序错了或者一遍想振到位,板芯和边角都容易留松散料。
预制板用的混凝土偏干硬,坍落度控制在三十到五十毫米左右。料太湿,振完表面浮一层厚浆,侧面反而蜂窝。这个亏我吃过:有一年赶工期,搅拌站送来的料目测坍落度有八十往上,老师傅说将就用,结果六块板废了三块,省下的半天全赔进返工里。
两遍振的顺序是这样的。第一遍布料只下三分之二,用插入式振动棒把料振沉实,重点走边角和芯管周围,快插慢拔,棒头别贴着钢模侧壁,贴近了容易把隔离剂刮掉粘模。补满料之后换平板振动器走第二遍,压着走,每处停二十到三十秒。气泡控制这门功课,做流水槽模具的时候体会最深,那篇里讲的停顿节奏和这里是一个道理,泡不冒了还接着振,就是过振。
振多久没法用总时间卡死,跟料的干湿和天气都有关系。夏天料干得快,一台三米六的空心板两个人配合,从布料到振完大概六到八分钟。超过十分钟还没振完,就得留意是不是料已经开始初凝,硬振反而会把里面振裂。
抽芯、翻身和养护,时机对了才不掉链子
空心板的芯管要等混凝土按下去微微出浆又不塌陷时再抽,夏天浇完大概四十到六十分钟,边转边慢慢抽;抽早了孔顶塌落,抽晚了混凝土咬死芯管。这个火候没有仪器替你判断,就是上手按、拿眼盯。
抽芯这个动作我们叫拔管。手指按一下板面,微微出浆、坑不回弹,就到火候了,夏天浇完四十到六十分钟,秋冬往后拖。抽的时候用卷扬机带着芯管边转边慢慢抽,转速放慢,抽出来的孔顶圆滑不塌。拿不准的时候先抽一根试试,孔顶没问题再抽剩下的,比一次全拔保险得多。
翻身和吊装更急不得。行业普遍的做法是等强度到设计值的七成再动,我们夏天大概养五到六天,冬天覆膜加草帘,十天往上。覆膜之外每天早晚各浇一次水,温差大的季节尤其不能断。有人问那为什么不干脆现浇,其实预制楼板和现浇各管一摊:工期紧、现场放不下养护场地的工地,预制板省的就是占场地的时间;现浇那套模板怎么做,之前现浇模具施工那篇写得更全,两边怎么选看工地条件,别听人一句话定死。
开头那位老乡的板底毛病,最后查出来是两件事叠一起:台座垫了彩条布,加上拼缝没堵。他回去把台面重新磨了一遍,缝全部垫实,第二炉的板底拿到手光溜得能照出人影。铺模和振捣这两步没有捷径,台座平整、料别太湿、两遍振到位,板的质量就稳了一大半。
常见问题
预制板模具可以用木模板代替钢模吗?
能用,但底面质量差一截。木板拼缝多,振捣一震就漏浆,做出来的板底要二次抹灰才拿得出手。自家就打几块板、对底面要求不高的话,木模里垫一层薄铁皮能凑合,量大了还是钢模划算。
振捣时间是不是越长板越密实?
不是。过振会把水泥浆集中振到表面,板面结一层软浆层,里外强度反而不均匀。看到泛浆、气泡停了就该挪位置,宁可多挪几处短振,不要在一个点上压着振个不停。
空心板抽芯早了还能补救吗?
轻微下陷可以在孔顶抹一层砂浆找平,塌得厉害就只有砸掉重来。实在拿不准,先抽中间一根看看孔顶状态,再决定剩下的什么时候抽,损失能小很多。
冬天做预制板要改哪些做法?
主要动养护和抽芯这两处。料里可以考虑掺早强剂,浇完立刻覆膜再盖草帘保温,抽芯时间比夏天多留一倍。气温到零下的日子我们不出板,冻过的板表面看着没事,强度已经伤了。
