收费岛模具现浇施工现场,岛头钢模弧面分块拼装与样板校核

直接给结果:收费岛现浇成败七八成压在岛头钢模的弧度上,弧面拼装误差超两毫米,拆模后就是一道看得见的棱。先把样板和矢高校核做扎实,再谈浇筑。

收费岛模具这东西,天天跑高速的人都见过——收费站里隔车道的那个水泥长岛就是它浇出来的。看着普通。真接手现浇才知道,难不在直段,全在岛头那一拐弯的弧上。我的判断没变过:弧度守住了,整套现浇就成功了大半。

常见的收费岛宽两米上下,长二三十米,迎车那头是半圆岛头,半径一般就取岛宽的一半。混凝土多为C30,里头要预埋穿线管,还得给收费亭地脚螺栓和信号灯杆留位置。模具基本是钢板焊的:4到6毫米面板,背后角钢、槽钢做筋板和背楞。直段谁做都差不多,弧段才见功夫。

岛头的弧度,为什么是整套收费岛模具的命门

岛头要导流还要扛撞击,弧度不圆顺,车蹭上去受力不匀,水泥面上还留一圈看得见的棱,整套现浇的精度都得围着它转。图纸上一条半径一米的弧线,落到钢板上完全是另一回事。钢板是直的,弧只能「凑」出来——板厚四毫米往上、半径才一米,卷板机卷完一松就回弹变样,所以行业里的常规做法是分块:把半圆弧面切成几段带折角的模板,用折线去逼近那条弧。

块数不是随便定的。切三块,每块折角偏大,拆模后弧面上摸得出折印;切六块,拼缝翻倍,错台的概率跟着翻倍。我们那套模具分了四块,每块弦长78公分上下,试下来是比较平衡的数。这个思路跟长条形构件的钢模分节是一个道理,流水槽模具分节对接的门道那篇里讲得更细,接缝怎么错开、螺栓怎么排,可以对照着看。

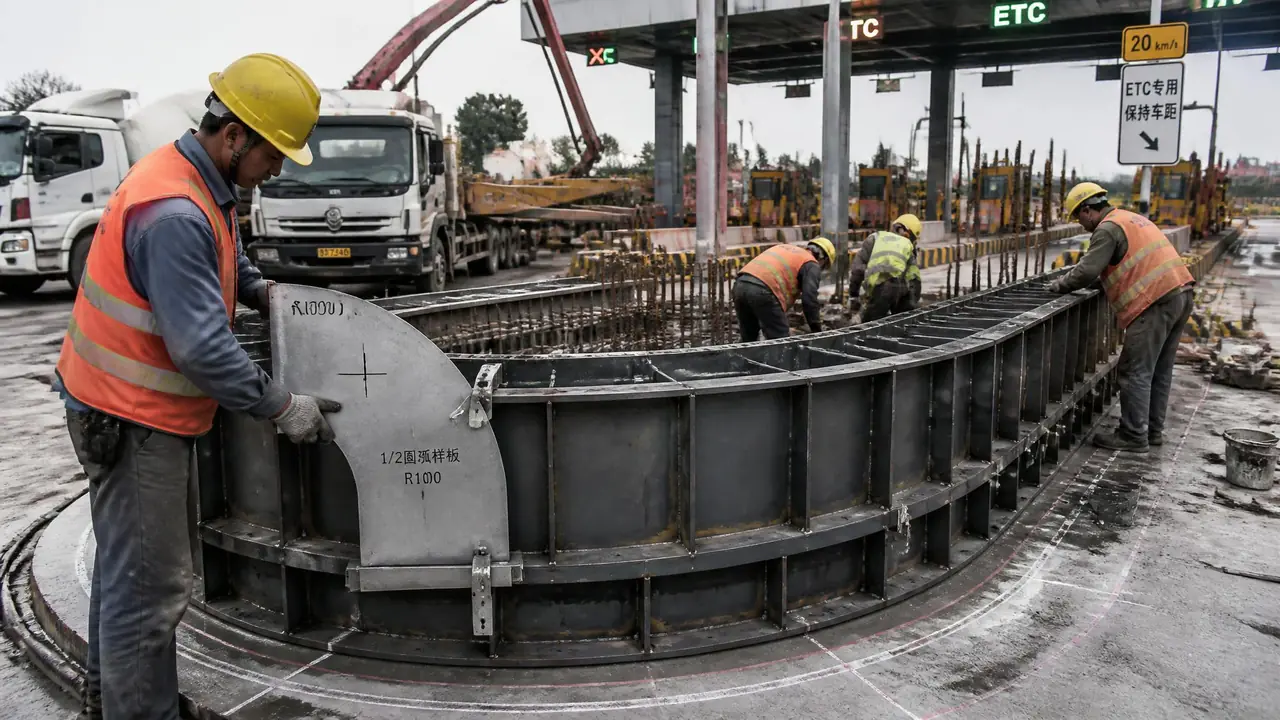

工地上的土办法比仪器好使。拿50乘5的扁钢按一比一冷弯出岛头弧做成样板,拼一块靠一块,缝隙超过2毫米就调背楞,调到样板贴着弧面走一圈不再咔咔响为止。别信眼睛。2023年秋天那个站,弧面看着挺顺溜,拆模一摸,岛头正面一道棱,手搭上去就知道,返工加打磨折腾了一整天。从那以后我们拼完必过样板。样板之外再加一道矢高校核:60公分弦长卡在弧面上量矢高,半径一米、弦长60公分,矢高该在46毫米左右,偏差超1毫米就回头查哪块模板动了。

从放线到拆模,现浇的顺序一步别乱

全站仪放出中线和岛头圆心,弧面分块拼装,样板粗校加矢高细核,分层浇筑振捣,夏天24小时、冬天48小时上下再拆模。顺序乱了不是返工就是埋雷,下面这套步序是几回亏换回来的。

先放线。全站仪打出收费岛中线,岛头圆心单独钉出来,一根一米长的钢筋尺绕着圆心转,整个半圆就画出来了,比弹粉线准得多。垫层浇完,墨线弹出模具边线,钢筋绑扎跟着就位。穿线管和地脚螺栓这时候就得固定死,浇完再想挪是做梦。

拼模从直线段起头,先立两侧直板,再上弧面块,接缝靠螺栓加定位销,背面背楞用槽钢,间距别超过40公分,上下再加钢管围檩箍一圈。顶部务必压杠。混凝土对弧面的侧压力全往圆心方向挤,压不住,浇到一半弧面整条往外鼓。现浇的共性工序,现浇模具施工全攻略从选型讲到拆模验收都有,这里只挑收费岛自己的门道说。

浇筑用C30商混,坍落度按140到160控制,泵送进模。分层布料,一层30公分,30型小振捣棒沿弧面走,棒距二三十公分,快插慢拔。大棒别伸进弧面块里猛搅,接缝容易跑浆,振完缝口泛白一道,脱模就是一条砂线。收面跟着浇筑走:弧面顶那一条用刮杠顺弧找平,木抹子搓两遍,铁抹子压一遍。别收太早,表面水光没退就压,过后准起壳。

说个翻车的事。2024年夏天一个站抢工期,顶部压杠图省事少上了一道,浇到岛头半腰,弧面西侧整条顶起差不多3公分,收面时才发现。凿掉重浇,耽误两天,多搭进去一方多混凝土。打那以后压杠和拉杆按满配走,一根不省。拆模看气温:夏天覆膜洒水养着,24小时左右脱;冬天等48小时上下,再急也别硬撬,弧面强度不够,一撬一个掉角。弧面块按拼装反顺序拆,先松下部螺栓,用顶丝往外顶,撬棍不许碰弧面边口。

拆模后有棱有错台,毛病多半出在哪?

拆模看到弧面有棱,八成是拼装错台或模板刚度不够,接缝螺栓没上紧、背楞间距太稀都会让弧面走样,超五毫米的错台只能凿补。拿尺子先量错台量级,再决定是磨还是凿。

错台一两毫米,角磨机装百叶轮顺着弧面磨,磨完刷一遍水泥浆遮色,过俩月颜色基本追平。三到五毫米就得掂量,磨的量大了弧面局部变薄,先看看钢筋保护层还剩多少。超过五毫米别磨了,那是拼装事故,凿掉重抹,补丁的色差明晃晃挂在那。线形构件验收的雷都差不多,防撞墙模具验收踩过的坑那篇里记了几条,收费岛一样躲不开。

还有人想用塑料模省钱。我做过的几个站清一色钢模,不是偏爱,是塑料模在这个尺寸上真顶不住:岛宽两米,单侧板面一米多高,侧压力一上来弧面鼓出去一两公分,整体线形就废了。给张表,你自己掂量。

对比项钢模塑料模
弧面刚度4到6毫米钢板加背楞,基本不鼓壁薄,侧压下弧面易鼓出
周转次数保养好40次以上十几次就发脆变形
重量弧面单块80到100斤,要两人抬一人能搬,省人工
适合的活收费岛、防撞墙这类大线形构件小规格预制块

所以我的倾向直接:收费岛认钢模,塑料模留给小构件去发挥,省下的模具钱远抵不上一回返工。

收费岛现浇这活儿,说难不难,说省心也谈不上。弧度这事前紧后松:拼装多花半天过样板、量矢高,拆模后就少凿好几天混凝土。真要只来得及做一件事,先把岛头圆心和一比一样板备齐,别的都好商量。

常见问题

收费岛模具的面板一般用多厚的钢板?

直线段4到5毫米够用,弧面块建议5到6毫米,再配角钢筋板。别光盯着面板厚度,背楞间距一稀,再厚的板照样鼓。

图纸没标岛头半径怎么办?

常规取岛宽的一半,宽两米的岛半径就是一米。但每个站设计不一定一样,拿图纸去问设计或监理,别自己拍板下料,错了就是几吨钢板的事。

一套收费岛钢模能周转多少次?

保养到位,四五十次没问题。我们有一套用了四十多次,弧面还看不出变形。诀窍就三条:拆完当天清渣刷油,弧面块平放,别摞压。

收费岛现浇好还是预制好?

收费站现场基本都现浇。岛长二三十米,预制得分节再吊装,接缝对不齐反而难看。改造工程赶夜施的时候现浇更顺,当晚支模,凌晨浇,天亮收面。
